Model Element Author (MEA) im BIM: Wer ist das und welche Rolle hat er?
Der Model Element Author (MEA) im BIM ist die Person, die für die Entwicklung eines spezifischen Model Elements verantwortlich ist. Erfahren Sie, warum diese Rolle so wichtig ist und welche Aufgaben sie übernimmt

Im BIM wird das Informationsmodell eines Projekts nicht mehr als einfache 3D-Grafik betrachtet, sondern entwickelt sich zu einem echten digitalen Zwilling des Projekts selbst. Dieser revolutionäre Ansatz ermöglicht es, das Projekt virtuell zu erstellen, zusammenzustellen und zu testen, noch bevor die Baustelle tatsächlich eröffnet wird, wodurch unvorhergesehene Ereignisse, Leistungsänderungen und Verwaltungskosten drastisch reduziert werden.
Ein digitales Ökosystem dieser Größenordnung erfordert höchste Präzision bei der Integration unterschiedlicher Fachdisziplinen: Architektur, Tragwerksplanung sowie die komplexe Welt der technischen Gebäudeausrüstung (TGA) müssen in einer einzigen, koordinierten Umgebung zusammengeführt werden. Damit diese große Menge an geometrischen und alphanumerischen Informationen zuverlässig ist, muss jede einzelne Komponente des Modells einen klar definierten Verantwortlichen haben. An dieser Stelle kommt der Model Element Author (MEA) ins Spiel – die spezifische Rolle, der die Verantwortung übertragen wird, den Informationsbestand des Modells nach klar definierten Regeln und innerhalb festgelegter Zeitvorgaben weiterzuentwickeln.
In diesem Artikel werden wir die Rolle des Model Element Author im Detail analysieren, seine operativen Verantwortlichkeiten und die unverzichtbaren vertraglichen Instrumente, um die Arbeit des Projektteams ohne Überschneidungen oder Unklarheiten zu planen.

Die Daten vor der physischen Umsetzung erstellen
Inhaltsverzeichnis
- Was ist der Model Element Author im BIM?
- Was sind die Verantwortlichkeiten des Model Element Author (MEA) im BIM?
- Der MEA ist nicht immer der Verantwortliche für das Projekt des Elements
- Was ist der MEA Schedule oder Model Element Authoring Schedule?
- Modell-Element-Tabelle: Wie sie funktioniert
- Was sind die anderen Schlüsselrollen in der BIM-Organisationsstruktur?
- FAQ zum MEA (Model Element Author)
Was ist der Model Element Author im BIM?
Der MEA, das Akronym für Model Element Author, ist eine der Schlüsselpersonen innerhalb eines BIM-Projekts zusammen mit dem „Project BIM Manager“ und dem „Discipline BIM Lead“.
Der Model Element Author ist die Fachkraft, die im BIM-Prozess involviert ist und verantwortlich für die Erstellung des Informationsmodells des Projekts oder von Teilen davon.
Das AIA-Dokument G204–2022 definiert den Model Element Author (MEA) als die Organisation oder Person, die dafür verantwortlich ist, die Entwicklung eines bestimmten Model Elements entsprechend dem geforderten LOD (Level of Development) und in Bezug auf den jeweiligen Projektmeilenstein zu steuern und zu koordinieren.
Die Personen, die diese Rolle innerhalb eines Project Delivery Process übernehmen, können je nach dem zu produzierenden Informationsmodell und den Teilen, aus denen es bestehen wird, mehr als eine sein. Allgemein sind die MEA-Disziplinen folgende:
- MEA Architecture;
- MEA Structure;
- MEA HVAC;
- MEA Electrical;
- MEA Fire;
- MEA Hydraulic;
- MEA Landscape;
- MEA Civil;
- usw.
Jeder Model Element Author ist verantwortlich für die Erstellung seines Teils des Informationsmodells, das er basierend auf den Projektspezifikationen und dem erforderlichen LOD in Bezug auf die verschiedenen Planungsphasen produzieren muss.
Testen Sie usBIM.project, die Projektmanagement-Software für einen Monat.

Organisationsstruktur eines BIM-Projekts
Was sind die Verantwortlichkeiten des Model Element Author (MEA) im BIM?
Die Hauptverantwortlichkeiten des Model Element Author (MEA) sind:
- Analyse des BEP (BIM Execution Plan), in dem alle Informationen zum Informationsmodell, das er erstellen muss, identifiziert werden, einschließlich des erforderlichen Detaillierungsgrads (LOD – Level of Development), den er bei der Erstellung seines Modells erreichen muss;
- Entwicklung des Modells oder von Teilen davon, die in seinen Verantwortungsbereich fallen, mit einem bestimmten Detaillierungsgrad basierend auf der spezifischen Entwurfsphase (Konzeptentwurf, Vorentwurf, Entwurfsentwicklung, Detailplanung, Bau, Betrieb);
- Kommunikation von etwaigen Problemen oder Unstimmigkeiten an alle Projektbeteiligten.
Der MEA ist nicht immer der Verantwortliche für das Projekt des Elements
Im Bereich des BIM gibt es häufig Missverständnisse bezüglich der Überschneidung zwischen der Person, die ein Objekt konkret in das digitale Modell einfügt, und der Person, die die intellektuelle, technische und rechtliche Verantwortung dafür übernimmt. Der MEA ist per Definition die Person, die beauftragt ist, ein spezifisches Element innerhalb des Modells in einer bestimmten Phase des Prozesses zu definieren, zu entwickeln und einzufügen.
Diese rein operative Verantwortung darf jedoch nicht mit der technischen und professionellen Verantwortung des Entwurfs verwechselt werden. Der MEA kann einfach als „digitaler Ausführer“ agieren, der die Entscheidungen, die von einem Statiker, einem Architekten oder einem TGA-Planer getroffen wurden, in Geometrien und Informationsattribute übersetzt, ohne das Projekt dieses Elements zu unterzeichnen oder dessen physikalische Leistungen zu validieren.
Unterschied zwischen Modellierer und Planer
Um diese Dynamik vollständig zu verstehen, ist es wichtig, eine klare Trennung zwischen dem Akt des Modellierens und dem des Planens zu ziehen. Der Planer ist der zugelassene Fachmann, der in seinem zuständigen Berufsregister eingetragen ist, der die Gesamtleistungen berechnet, bewertet, die Einhaltung der Normen überprüft und die Unterlagen unterzeichnet. Er übernimmt die volle zivil- und strafrechtliche Verantwortung für das physikalische Verhalten des Werkes, sei es die strukturelle Stabilität eines Pfeilers oder die thermische Effizienz eines Dachpakets.
Der Modellierer hingegen befasst sich mit der grafischen und informativen Umsetzung dieser Entscheidungen innerhalb der BIM-Authoring-Software. Obwohl die methodologische Entwicklung heute von den Modellierern zunehmend höhere technische und konstruktive Kompetenzen verlangt, verschiebt der Akt der Eingabe der Daten in die Software nicht die Verantwortung für die Entwurfsentscheidung, die fest in der Verantwortung des ursprünglichen Planers bleibt.

Die Verantwortlichkeiten des MEA und des Planers
Unterschied zwischen Model Element Author und Model Element Owner

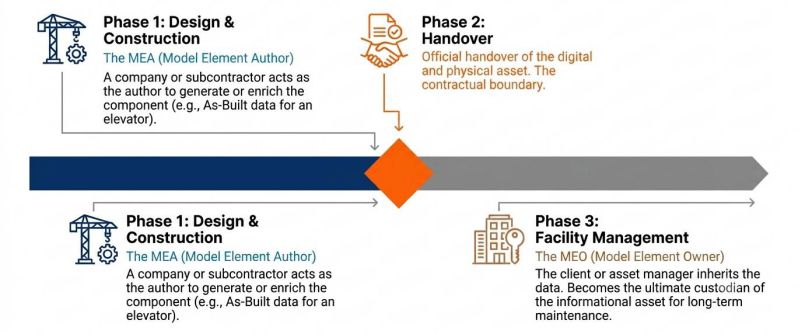

Bei der detaillierten Betrachtung des Lebenszyklusmanagements von Daten ist es hilfreich, den Model Element Author vom Model Element Owner (MEO) zu unterscheiden. Während der MEA den physischen Autor oder die verantwortliche Partei für die Erstellung und die Informationsanreicherung eines Elements in einem bestimmten Schritt des Projekts darstellt, ist der MEO der „Eigentümer“ oder letzte Hüter dieses Elements.
Dieser Übergang wird deutlich im Wechsel von der Planungs- und Bauphase zur Phase des Facility Managements. Ein Auftragnehmer oder Subunternehmer kann als MEA fungieren, um die „As-Built“-Daten für ein Heizkraftwerk oder eine Aufzugsanlage einzufügen; nach Abschluss und Übergabe des Projekts wird der Auftraggeber oder der Asset-Manager zum Model Element Owner und übernimmt die Verantwortung für die Pflege, Aktualisierung und Konsultation dieses Informationsvermögens zu Wartungszwecken über einen längeren Zeitraum.

Lebenszyklus der Daten
Unterschied zwischen MEA, BIM Author, BIM Specialist und BIM Coordinator
Oft wird zwischen vertraglichen Akronymen und standardisierten Berufsbezeichnungen verwechselt. Der MEA definiert keinen festen Beruf oder eine Qualifikation, sondern eine temporäre und spezifische Rolle, die innerhalb einer Verantwortungsmatrix des Modells zugewiesen wird (die sogenannte Model Production and Delivery Table). Praktisch beantwortet die Zuweisung des MEA die vertragliche Frage: „Wer ist verantwortlich für die Eingabe und Entwicklung dieser spezifischen Stütze oder dieser spezifischen Rohrleitung auf dem festgelegten LOD?“.
Im Gegensatz dazu beschreiben der BIM Author und der BIM Specialist das operative Berufsprofil, das tatsächlich die Software-Tools beherrscht und die Objekte für die verschiedenen Disziplinen modelliert.
Der BIM Coordinator hingegen befindet sich auf einer höheren Management- und Kontrollstufe: Er kümmert sich nicht um die Informationszugehörigkeit oder die Modellierung des einzelnen Elements, sondern überwacht die Gesamtqualität, die geometrische Konsistenz und die interdisziplinäre Koordination der verschiedenen Modelle, um sicherzustellen, dass die Arbeit der verschiedenen BIM Specialist in einem einzigen digitalen Bauwerk ohne Interferenzen zusammenfließt.
Was ist der MEA Schedule oder Model Element Authoring Schedule?
Der Model Element Author schedule – auch Model Element Table im AIA Document G204-2022 genannt – ist eine Tabelle, die auf der Grundlage der projektspezifischen Vorgaben die Modellierung der Elemente des Werks den verschiedenen „Autoren“ zuweist und die zu erreichenden Detailstufen (LOD – Level Of Development) für diesen spezifischen Modellteil in Bezug auf die verschiedenen Planungsphasen definiert.
Der MEA Schedule dient dazu, die Rollen der Modellierung zu planen und zu klären; es ist daher wichtig, dass er sorgfältig erstellt und zwischen den verschiedenen am Planungsprozess beteiligten Parteien abgestimmt wird.
Um diese Tabelle genau zu erstellen, ist es notwendig, das Projekt, seine Modellierungsphasen, die verantwortlichen Fachleute und die verschiedenen zu erreichenden LOD klar zu haben.
Das Ergebnis einer sorgfältigen Ausfüllung ist eine effiziente Programmierung der Modellierung, die zur Produktion eines vollständigen und multidisziplinären Informationsmodells führt, das den projektspezifischen Vorgaben vollumfänglich entspricht.
Im Folgenden finden Sie einen Auszug aus einem potenziellen MEA Schedule, in dem Sie die Aufteilung nach den verschiedenen zu modellierenden Elementen (Model Element) sehen können, denen ein spezifischer Autor und ein spezifisches LOD in Bezug auf die Projektphase (Project Phase) zugewiesen werden.

Beispiel einer MEA-Schedule
Dieses ist ein Auszug aus einem MEA-Plan, dessen Erstellung weiterhin nach derselben Programmiermethodik auch für den Rest der Modellelemente erfolgen würde:
- Standort (Site);
- Unterbau (Substructure);
- Struktur (Substructure);
- Außenhülle (Enclosure);
- Innenwände – horizontal und vertikal (Interior);
- Technische Gebäudeausrüstung (Mechanical, Hydraulic, Electrical);
- Brandschutz (Fire protection);
- usw.
Modell-Element-Tabelle: Wie sie funktioniert
Die Modell-Element-Tabelle (MET) stellt das operative und vertragliche Instrument dar, durch das die Informationsplanung eines BIM-Projekts Gestalt annimmt. Es handelt sich um eine doppelt eingetragene Matrix, die das gesamte Bauwerk in einzelne Elemente oder Baugruppen zerlegt. Das Hauptziel besteht darin, genau festzulegen, wer was, wann und mit welchem Genauigkeitsgrad macht, um von vornherein Unklarheiten über die Modellierungsverantwortlichkeiten während der Projektentwicklung zu beseitigen.
Wie in der typischen Struktur dieser Matrix zu beobachten ist, basiert die Funktionsweise auf der Kreuzung strategischer Achsen:
- Vertikale Achse – hier wird die Liste der Modellkomponenten aufgeführt, die in der Regel nach standardisierten Klassifizierungssystemen (wie UniFormat oder OmniClass) strukturiert ist, um eine eindeutige Nomenklatur zu gewährleisten;
- Horizontale Achse – hier werden die verschiedenen Phasen des Projekts oder die Lieferziele (die sogenannten Meilensteine, wie z.B. Konzeptdesign, Vorentwurf, Entwurfsentwicklung) platziert.
An der Schnittstelle jeder Zeile und Spalte werden die beiden zentralen Parameter definiert, die den Arbeitsablauf steuern: der geometrische und informative Entwicklungsgrad (LOD), den das Objekt zu diesem Zeitpunkt erreichen muss, und der MEA (Model Element Author), also die Abkürzung für die Person, die mit dieser Bereicherung beauftragt ist. Dieses strukturierte Schema ermöglicht es allen Projektbeteiligten zu wissen, inwieweit sie legitim auf die im Modell enthaltenen Informationen in einer bestimmten Phase vertrauen können.
AIA G204-2022 und G205-2022
Im internationalen Kontext, insbesondere im US-amerikanischen, geleitet vom American Institute of Architects (AIA), hat die Verwaltung der Modell-Element-Tabelle eine wichtige Entwicklung mit der Veröffentlichung der Dokumentensuite von 2022 erfahren. Die AIA hat den digitalen Managementfluss strukturiert, indem sie makrostrategische Aspekte von operativen trennt. In diesem Szenario sind die Module AIA G204-2022 und AIA G205-2022 integriert, die als eigenständige Arbeitsinstrumente im Excel-Format konzipiert sind, um den Projektteams maximale Funktionalität zu bieten.
Beide Dokumente teilen eine ähnliche interne Organisation, die in Registerkarten für das rechtliche Management, die eigentliche Matrix, die Liste der Abkürzungen der Autoren und erläuternde Anmerkungen unterteilt ist. Der wesentliche Unterschied liegt im Detailgrad und in der Komplexität des Projekts:
- Der G204-2022 (Modell-Element-Tabelle) verwendet die vollständige CSI UniFormat™-Klassifizierung und bietet eine tiefgehende und detaillierte Kategorisierung, ideal für komplexe Projekte, die eine strenge Kontrolle jedes einzelnen Bauuntersystems erfordern;
- Der G205-2022 (Abgekürzte Modell-Element-Tabelle) ist hingegen eine verkürzte und komprimierte Version. Sie ist für Projekte mit einem weniger intensiven BIM-Implementierungsgrad oder für Teams gedacht, die eine schlankere und makroskopische Verwaltung der Elemente bevorzugen, ohne in übermäßige Fragmentierungen zu gehen.
Unterschied zwischen G204-2022 und altem G202-2013
Der Übergang vom alten Standard von 2013 zu den aktualisierten Versionen von 2022 markiert einen tiefgreifenden Paradigmenwechsel im Risikomanagement und in der Datenverantwortung in BIM-Prozessen. Im vorherigen Rahmen war das Referenzdokument das AIA G202-2013 (Building Information Modeling Protocol Exhibit). Dieser Standard stellte ein umfassendes Protokoll dar, innerhalb dessen die Tabelle der Elemente einfach als statischer Abschnitt des Textes integriert war.
Die mit dem G204-2022 im Vergleich zu seinem Vorgänger eingeführten Unterschiede bewegen sich auf drei grundlegenden Achsen:
- Strukturelle Trennung – im aktuellen Rahmen wird die strategische Planung (die Kooperationsprotokolle und der BIM Execution Plan, die im Modul G203-2022 verwaltet werden) deutlich vom operativen Instrument getrennt. Der G204 wird zu einer autonomen Einheit, die sich ausschließlich auf die Kartierung der Elemente konzentriert;
- Dynamik des Supports – während der G202-2013 ein starrer vertraglicher Anhang im PDF-Format war, ist der G204-2022 eine interaktive Tabelle. Diese Entwicklung ermöglicht es den Teilnehmern, die Phasen des Projekts anzupassen, Spalten für Zwischenziele hinzuzufügen oder zu entfernen und die MEA-Felder über praktische Dropdown-Menüs, die mit dem Register der Abkürzungen verbunden sind, auszufüllen.
- Fokus auf die Datenzuverlässigkeit (Reliance) – die neueren Dokumente wurden mit dem Ziel neu verfasst, die Risiken im Zusammenhang mit der Modellfreigabe zu minimieren. Der G204 definiert viel strenger das zulässige Maß an Zuverlässigkeit für jedes Element und schützt die Planer vor unsachgemäßer oder vorzeitiger Nutzung ihrer Daten durch Dritte und erleichtert die mögliche Einbindung des Modells in die vertraglichen Ausschreibungsunterlagen.
Was sind die anderen Schlüsselrollen in der BIM-Organisationsstruktur?
Die anderen Schlüsselrollen in der BIM-Organisationsstruktur sind:
- Project BIM Manager;
- Discipline BIM Lead.
Die erste Rolle, die des Project BIM Manager, ist verantwortlich für das Erreichen der Projektziele, die sich auf die verschiedenen BIM Uses und die Informationsanforderungen des Projekts beziehen.
Zu den Verantwortlichkeiten des BIM Managers gehören:
- Entwicklung des BEP (BIM Execution Plan);
- Aktualisierung des BEP;
- Beschreibung der verschiedenen Projektbeteiligten;
- Ständige Aktualisierung der am BIM-Prozess beteiligten Parteien;
- Problemlösung zeitnah und effizient;
- Entwicklung des Informationsmodells gemäß den im BEP angegebenen Anforderungen;
- Aktualisierung der Koordinationsmodelle;
- Zuweisung von Rollen und Verantwortlichkeiten zur Lösung von Hard Clash und Soft Clash;
- Unterstützung des Kunden und der Projektentwicklung, um die Einhaltung der Anforderungen und Ziele des BIM zu gewährleisten.
Jede Disziplin innerhalb eines BIM-Projekts – Architektur, Tragwerk, TGA usw. – sollte dann einen BIM Lead haben, um die BIM-Aktivitäten in dieser einzelnen Disziplin zu verwalten.
Zu den Verantwortlichkeiten des Discipline BIM Lead gehören:
- Mitwirkung an der Erstellung des BEP;
- Teilnahme an den Überprüfungssitzungen der Planung und der Modellkoordination;
- Förderung der Nutzung des BEP innerhalb des Arbeitsteams;
- Sicherstellung, dass das Modell gemäß den im BEP angegebenen Vorgaben erstellt wird;
- Angabe und Validierung der verschiedenen LOD in Bezug auf die verschiedenen Projektphasen;
- Durchführung von Kontrollen am Modell vor dessen Freigabe;
- Kommunikation etwaiger Probleme an die Model Element Author;
- Implementierung interner Koordinierungs- und Clash-Detection- sowie Clash-Management-Verfahren;
- Verwaltung des Modelltransfers und der Versionskontrolle;
- Verwaltung der BIM-Informationen in Bezug auf die einzelnen Disziplinen.
Innerhalb eines BIM-Prozesses wird nichts dem Zufall überlassen, und alle Beteiligten haben – genau wie die Model Element Authors – klare Rollen und Verantwortlichkeiten.
Die Arbeit mit der BIM-Methodik ist daher deutlich leistungsfähiger als der traditionelle Planungsansatz. Wenn auch Sie die Vorteile von BIM in Ihren Projekten selbst überprüfen möchten, müssen Sie nur die für Ihre Fachdisziplin am besten geeignete BIM-Software 30 Tage lang kostenlos testen.
FAQ zum MEA (Model Element Author)
Was ist der Model Element Author im BIM?
Der MEA, das Akronym für Model Element Author, ist eine der Schlüsselpersonen innerhalb eines BIM-Projekts, zusammen mit dem ‚Project BIM Manager‘ und dem ‚Discipline BIM Lead‘. Er ist die Fachkraft, die im BIM-Prozess involviert ist und verantwortlich für die Erstellung des Informationsmodells des Projekts oder von Teilen davon. Das AIA-Dokument G204–2022 definiert ihn als die Entität oder die Person, die verantwortlich ist für die Verwaltung und Koordination der Entwicklung eines spezifischen Model Elements gemäß dem erforderlichen LOD in Bezug auf den spezifischen Projektmeilenstein. Allgemein sind die MEA-Disziplinen: MEA Architecture, MEA Structure, MEA HVAC, MEA Electrical, MEA Fire, MEA Hydraulic, MEA Landscape, MEA Civil usw. Jeder MEA ist verantwortlich für die Erstellung seines Teils des Modells basierend auf den Projektspezifikationen und dem erforderlichen LOD in den verschiedenen Phasen.
Was sind die Verantwortlichkeiten des MEA im BIM?
Die Hauptverantwortlichkeiten des Model Element Author (MEA) sind:
1) Analyse des BEP (BIM Execution Plan), in dem alle Informationen zum zu produzierenden Informationsmodell identifiziert werden, einschließlich des zu erreichenden Detailgrads (LOD);
2) Entwicklung des Modells oder von Teilen davon, die in seinen Zuständigkeitsbereich fallen, mit einem bestimmten Detailgrad basierend auf der spezifischen Entwurfsphase (Concept Design, Preliminary Design, Developed Design, Detailed Design, Construction, Operation);
3) Kommunikation von etwaigen Problemen oder Unstimmigkeiten an alle Projektbeteiligten.
Ist der MEA immer der Verantwortliche für das Projekt des Elements?
Nein. Der MEA ist die Person, die damit beauftragt ist, ein spezifisches Element innerhalb des Modells in einer bestimmten Phase zu definieren, zu entwickeln und einzufügen, aber diese operative Verantwortung darf nicht mit der technischen und professionellen Verantwortung des Entwurfs verwechselt werden. Der MEA kann einfach als ‚digitaler Ausführer‘ agieren, der die Entscheidungen, die von einem Statiker, einem Architekten oder einem TGA-Planer getroffen wurden, in Geometrien und informative Attribute übersetzt, ohne das Projekt dieses Elements zu unterzeichnen oder dessen physikalische Leistungen zu validieren.
Was ist der Unterschied zwischen Modellieren und Entwerfen?
Der Entwerfer ist der zugelassene Fachmann, der in seinem entsprechenden Berufsverband registriert ist, der die Gesamtleistungen berechnet, die Einhaltung der Normen überprüft, die Unterlagen unterzeichnet und die volle zivilrechtliche und strafrechtliche Verantwortung für das physikalische Verhalten des Werks übernimmt. Der Modellierer hingegen kümmert sich um die grafische und informative Umsetzung dieser Entscheidungen innerhalb der BIM-Authoring-Software. Der Akt der Eingabe der Daten in die Software verschiebt nicht die Verantwortung für die Entwurfsentscheidung, die fest in den Händen des ursprünglichen Entwerfers bleibt.
Was ist der Unterschied zwischen Model Element Author und Model Element Owner?
Der MEA (Model Element Author) repräsentiert den physischen Autor oder die verantwortliche Partei für die Generierung und die informative Anreicherung eines Bauteils in einem spezifischen Schritt des Auftrags. Der MEO (Model Element Owner) ist hingegen der ‚Eigentümer‘ oder letzte Hüter dieses Elements. Dieser Übergang manifestiert sich klar im Übergang von der Planungs- und Bauphase zur Facility Management-Phase, in der der Auftraggeber oder der Vermögensverwalter die Verantwortung für die Pflege und Konsultation dieses Informationsvermögens zu Wartungszwecken im langen Zeitraum erbt.
Was ist der Unterschied zwischen MEA, BIM Author, BIM Specialist und BIM Coordinator?
Der MEA definiert keinen festen Beruf, sondern eine temporäre und spezifische Rolle, die innerhalb einer Verantwortungsmatrix (Model Production and Delivery Table) zugewiesen wird, um der vertraglichen Frage ‚Wer modelliert dieses Element auf dem festgelegten LOD?‘ zu entsprechen. Im Gegensatz dazu beschreiben der BIM Author und der BIM Specialist das operative Berufsprofil, das die Software tatsächlich beherrscht und die Objekte modelliert. Der BIM Coordinator befindet sich auf einer höheren Ebene: Er kümmert sich nicht um die Modellierung des einzelnen Elements, sondern überwacht die Gesamtqualität, die geometrische Kohärenz und die interdisziplinäre Koordination der verschiedenen Modelle.
Was ist der MEA Schedule oder Model Element Authoring Schedule?
Der Model Element Author Schedule – auch Model Element Table im AIA-Dokument G204-2022 genannt – ist eine Tabelle, die auf der Grundlage der Projektspezifikationen die Modellierung der Elemente des Werks den verschiedenen ‚Autoren‘ zuweist und die zu erreichenden Detailgrade (LOD) für diesen spezifischen Teil des Modells in Bezug auf die verschiedenen Projektphasen definiert. Sie dient dazu, die Rollen der Modellierung für alle Elemente zu planen und zu klären: Standort (Site), Unterstruktur (Substructure), Struktur (Structure), Außenhülle (Enclosure), Innenwände (Interior), Anlagen (Mechanical, Hydraulic, Electrical), Brandschutz (Fire protection) usw.
Model Element Table: Wie funktioniert sie?
Die Model Element Table (MET) ist eine Matrix mit zwei Eingängen. Auf der vertikalen Achse wird die Liste der Modellkomponenten aufgeführt, die in der Regel nach standardisierten Klassifizierungssystemen strukturiert ist (wie UniFormat oder OmniClass). Auf der horizontalen Achse werden die verschiedenen Phasen des Projekts oder die Meilensteine platziert. An der Schnittstelle jeder Zeile und Spalte werden der geometrische und informative Entwicklungsgrad (LOD) sowie der MEA, der für die Anreicherung verantwortlich ist, definiert. Dies ermöglicht es allen Akteuren des Auftrags zu wissen, inwieweit sie sich auf die Informationen in einer bestimmten Phase verlassen können.
Was ist der Unterschied zwischen den AIA-Modulen G204-2022 und G205-2022?
Beide Dokumente teilen eine ähnliche interne Organisation, die im Excel-Format verteilt ist, unterscheiden sich jedoch im Detailgrad: Das G204-2022 (Model Element Table) verwendet die vollständige CSI UniFormat™-Klassifizierung und bietet eine tiefgehende und detaillierte Kategorisierung, die ideal für komplexe Projekte ist; das G205-2022 (Abbreviated Model Element Table) ist hingegen eine verkürzte und komprimierte Version, die für Projekte mit einem weniger intensiven BIM-Implementierungsgrad oder für Teams gedacht ist, die eine schlankere Verwaltung bevorzugen.
Was ist der Unterschied zwischen G204-2022 und dem alten G202-2013?
Die Unterschiede bewegen sich auf drei Achsen:
1) Strukturelle Trennung: Im aktuellen Rahmen wird die strategische Planung deutlich von dem operativen Werkzeug getrennt, wodurch das G204 eine autonome Einheit wird, die sich nur auf die Kartierung der Elemente konzentriert.
2) Dynamik der Unterstützung: Das alte G202-2013 war ein starres PDF-Anhang, während das G204-2022 ein interaktives Excel-Arbeitsblatt mit Dropdown-Menüs ist.
3) Fokus auf die Datenzuverlässigkeit (Reliance): Das G204 definiert viel strenger den zulässigen Zuverlässigkeitsgrad für jedes Element und schützt die Entwerfer vor unvorhergesehenen oder vorzeitigen Verwendungen ihrer Daten.
Was sind die anderen Schlüsselrollen in der BIM-Organisationsstruktur?
Die anderen Schlüsselrollen sind der Project BIM Manager und der Discipline BIM Lead. Der Project BIM Manager ist verantwortlich für das Erreichen der projektbezogenen Ziele in Bezug auf die BIM-Nutzungen und die Informationsanforderungen (Entwicklung/Aktualisierung des BEP, Aktualisierung der Koordinationsmodelle, Clash Detection usw.). Der Discipline BIM Lead hingegen verwaltet die BIM-Aktivitäten, die mit einer einzelnen Disziplin (Architektur, Tragwerk, Anlagen usw.) verbunden sind, indem er am BEP mitarbeitet, die LOD für seine Disziplin validiert, Kontrollen am Modell vor der Freigabe durchführt und etwaige Probleme an den Model Element Author kommuniziert.
