Linha de Balanço na Construção Civil: guia definitivo para otimização no planejamento de projetos
A linha de balanço na construção civil é uma ferramenta de gestão de projetos de construção centrada na sequencialidade das atividades do processo. Aqui está um guia completo

O gerenciamento de projetos na construção civil é um processo de organização de todas as fases de um processo de construção, garantindo que ele seja concluído dentro de prazos, custos e padrões de qualidade.
No campo do gerenciamento de projetos na construção civil existem inúmeras técnicas para gerenciar o ciclo de vida de um projeto e entre elas não podemos deixar de citar a linha de balanço (LOB), amplamente utilizada quando é possível decompor o processo em várias atividades e sequências repetitivas.
Neste artigo, buscamos fornecer um quadro completo para a compreensão da LOB e aprenderemos como aplicá-la aos nossos projetos e como as ferramentas BIM podem integrar o planejamento da LOB.
Índice
- O que é a linha de balanço (LOB)?
- Princípios fundamentais da LOB na construção civil
- Como implementar a linha de balanço nos projetos de construção
- Passos para implementar a linha de balanço em seus projetos
- Como as ferramentas BIM podem integrar o planejamento com a linha de balanço na construção civil
- FAQ – Linha de Balanço (LOB) na construção civil
O que é a linha de balanço (LOB)?
A linha de balanço, Linha de Equilíbrio LOB, é um processo de controle e gestão utilizado na construção civil para coletar, medir e apresentar informações relacionadas a tempos, custos e resultados, todos em relação a um plano ou projeto específico.
Aplica-se principalmente quando é possível decompor o trabalho em várias atividades de trabalho e sequenciais, que são representadas através de uma única linha em um gráfico.
Diferencia-se de um gráfico de barras que mostra a duração de uma atividade específica, porque esta técnica mostra a velocidade com que o trabalho deve ser executado para cumprir os prazos previstos, bem como a relação entre uma atividade ou processo e a atividade ou processo seguinte.
No processo de planejamento de um projeto, a escolha é sempre influenciada pelo tipo de projeto e pelas necessidades.
Mas quais são as diferenças entre a técnica LOB e as outras técnicas de planejamento tradicional? Vamos descobrir juntos.
LOB vs diagrama de Gantt
O diagrama de Gantt é um gráfico de barras horizontal que sequencialmente marca as atividades com o passar do tempo, mostrando as relações e dependências entre as várias atividades.
Em relação à LOB, o diagrama de Gantt representa uma técnica de planejamento muito mais rígida, que se aplica a atividades sequenciais e bem definidas.
A LOB é muito mais flexível, pois lida com atividades que são repetitivas e, por isso, podem variar ao longo do tempo.
Além disso, com o diagrama de Gantt, monitoram-se as atividades e seu progresso ao longo do tempo, enquanto com a LOB, monitora-se a carga de trabalho.

Modelo 4D BIM com diagrama de Gantt | usBIM.gantt
LOB vs CPM
O CPM (Método do Caminho Crítico) é uma ferramenta de planejamento e gestão de projetos que se baseia na identificação do conjunto de atividades do projeto que são críticas para o cumprimento dos prazos necessários para a conclusão da obra. De fato, o caminho crítico representa o mais longo, ou seja, aquele que leva mais tempo.
Entende-se bem que o CPM, em relação ao LOB, se concentra na variável temporal; o foco é a duração do projeto e, portanto, é utilizado quando se deseja concentrar no planejamento e no controle do tempo.
Princípios fundamentais da LOB na construção civil
O princípio fundamental da LOB na construção civil é a otimização dos fluxos de transformação da construção dentro do processo de construção, visando facilitar o controle do desenvolvimento através das fases subsequentes.
A otimização é possibilitada pela identificação da principal fase de processo e do estado de conclusão da construção: dessa forma, os atores podem melhorar os fluxos relacionados à gestão das propedeuticidades e, assim, atender às reais necessidades do momento, buscando eliminar a sobrecarga de recursos em relação aos ritmos de produção.
A LOB é composta principalmente por quatro fases:
- definição do objetivo;
- elaboração do programa;
- monitoramento do estado de avanço;
- análise comparativa entre o avanço e o objetivo.
É muito útil a aplicação da LOB quando se trabalha em processos que podem ser afetados por muitos imprevistos, previsíveis ou imprevisíveis. Isso porque a LOB permite identificar imediatamente os locais de trabalho, as fases, o pessoal envolvido e a intensidade das atividades realizadas, e isso pode ser decisivo tanto para quantificar os gastos realizados (ou a serem realizados) quanto para retomar o trabalho mesmo após um período de tempo.

LOB na Construção Civil
Vantagens da implementação da linha de balanço na construção civil
Os benefícios do uso da técnica de linha de balanço são:
- uma melhor compreensão da quantidade de trabalho, que cada um deve realizar em um momento específico;
- uma melhor eficiência do planejamento, com ritmos precisos que permitem determinar concretamente a duração de cada fase de cada atividade;
- uma otimização dos recursos, em relação às atividades de trabalho repetidas;
- uma melhor análise para otimização de tempos e custos;
- uma maior satisfação do cliente, devido às entregas pontuais;
- uma maior facilidade nas modificações, nas atualizações e nas mudanças de programação.
Como implementar a linha de balanço nos projetos de construção
A implementação eficaz da linha de balanço nos projetos de construção requer uma abordagem estratégica e bem estruturada.

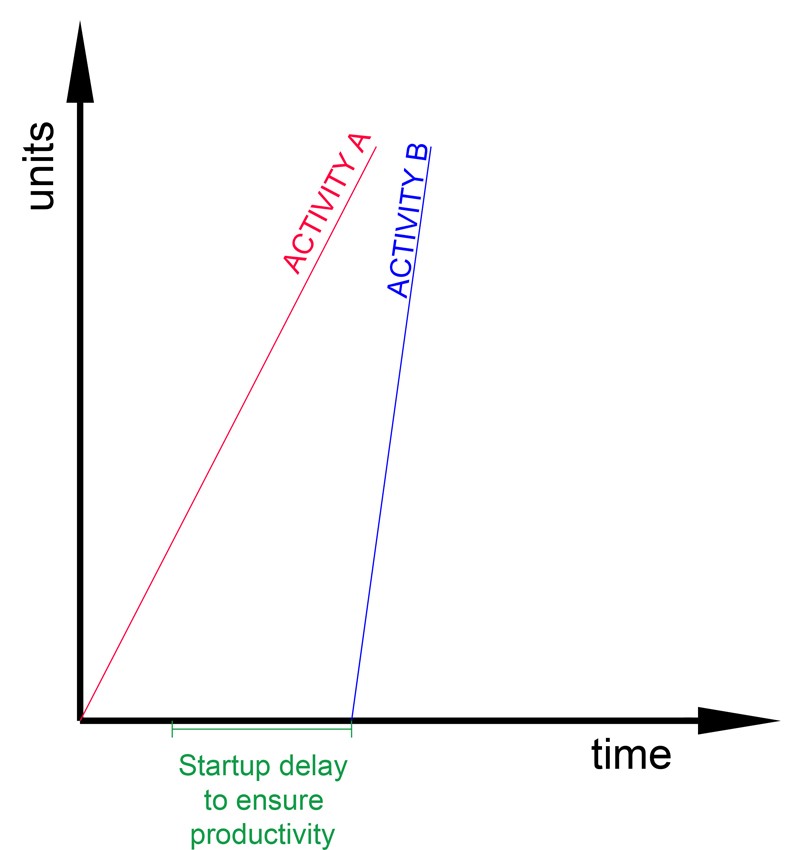

O coração da linha de balanço é o gráfico: no eixo vertical são indicadas as diferentes unidades físicas do projeto (ex. andares de um edifício, segmentos de estrada, apartamentos), enquanto no eixo horizontal são reportados os prazos.
Cada linha representa uma equipe ou atividade que avança no tempo através das unidades físicas. A inclinação da linha indica a produtividade: quanto mais inclinada, mais rápida é a atividade.
Para criar e atualizar um diagrama de linha de balanço, é possível utilizar:
- softwares dedicados;
- planilhas avançadas;
- integrações com softwares BIM ou ERP para automatizar os dados.
Exemplo concreto: construção de um edifício de 10 andares
Suponha que um projeto preveja atividades repetitivas como:
- realização da estrutura,
- instalações elétricas,
- acabamentos.
Cada equipe deve completar um andar em 5 dias. A linha de balanço permite que você:
- visualize quando cada equipe deve começar em cada andar;
- entenda se há sobreposições arriscadas ou espaços temporais vazios (desperdício);
- adapte ritmos de trabalho, prevendo margens de recuperação em caso de atraso.
Uma implementação correta não diz respeito apenas às atividades individuais, mas também à sua interdependência. Por exemplo:
- as instalações elétricas podem começar apenas 2 dias após a estrutura;
- os acabamentos devem começar ao término das instalações, mas em vários andares simultaneamente;
- com a linha de balanço é possível simular esses cenários para obter o fluxo mais eficiente possível.
Passos para implementar a linha de balanço em seus projetos
Para aplicar corretamente a técnica da linha de balanço em um projeto de construção, é fundamental seguir uma sequência bem definida de atividades que vão desde o planejamento inicial até a visualização do fluxo operacional através de um diagrama. Aqui estão os passos-chave para implementá-la de forma eficaz:
- defina desde o início os objetivos do projeto:
estabeleça claramente os resultados desejados, o orçamento, os recursos disponíveis, os padrões de qualidade e as restrições de tempo. Este é o ponto de partida para qualquer representação precisa; - decomponha o projeto em atividades:
identifique as tarefas que se repetem no tempo e no espaço (ex. andares de um edifício, módulos habitacionais, unidades produtivas). Agrupe as atividades semelhantes e ordene-as com base em sua sequencialidade lógica; - detalhe cada atividade:
para cada tarefa, defina: o que deve ser feito, quais recursos são necessários, quais equipes estarão envolvidas e qual será a duração estimada. Considere eventuais buffers e variáveis de produção; - estime a duração e as quantidades a serem realizadas:
associe a cada atividade uma duração e uma quantidade específica (ex. 5 dias para completar um andar). Isso será fundamental para representar corretamente as inclinações das linhas no gráfico de linha de balanço; - defina as dependências entre as atividades:
ordene as atividades com base em suas precondições. Por exemplo, a instalação elétrica pode começar apenas após a estrutura, enquanto os acabamentos começam após as instalações. - crie o gráfico de linha de balanço:
em um eixo vertical, represente as unidades físicas (ex. andares 1-10), no eixo horizontal os dias de trabalho. Trace as linhas para cada atividade, com uma inclinação que reflita o ritmo produtivo.

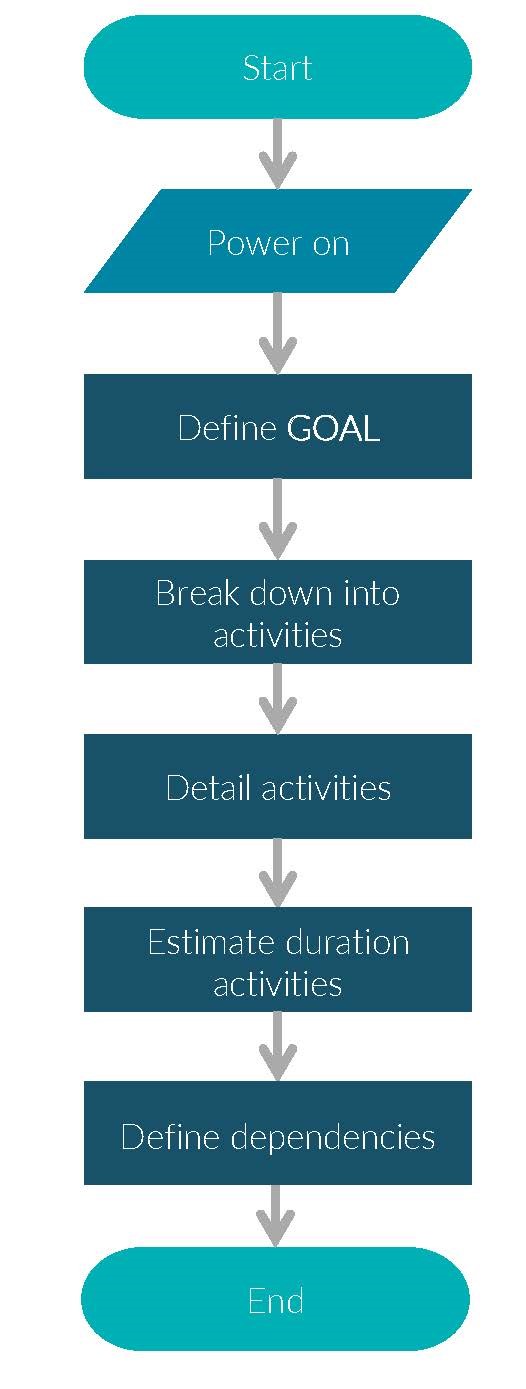

Passos chave para implementar a linha de balanço
A partir dessas etapas básicas, é possível passar para a criação efetiva da linha de balanço na construção civil com as principais fases do projeto, monitorar os avanços em relação ao que foi planejado e atualizá-la continuamente.
Como as ferramentas BIM podem integrar o planejamento com a linha de balanço na construção civil
Um planejamento eficiente é essencial para projetos de construção sustentáveis, e os métodos tradicionais de planejamento certamente não garantem isso, pois carecem de adaptabilidade, visualização e integração com tecnologias modernas.
Para resolver esses problemas de planejamento — uma das principais causas de atrasos e aumentos de custos durante a execução —, nas últimas décadas tem-se buscado integrar esse processo com ferramentas e softwares BIM.
Um software BIM para gerenciamento de projetos permite otimizar o planejamento de diversas formas:
- gestão ideal das informações, por meio do uso de modelos BIM ajustados ao nível de detalhamento necessário;
- colaboração otimizada, com trabalho online em projetos de construção, você consegue colaborar em tempo real com equipes de projeto, execução e manutenção, utilizando chats e reuniões online;
- gestão da execução do projeto, ao dividir o projeto em diversas atividades é possível compreender melhor o andamento real da obra;
- controle de prazos e custos, durante o planejamento da obra são estimados os prazos e custos necessários, mas durante a execução é essencial controlar atividade por atividade os prazos e os custos reais;
- automação dos processos, ao conectar sua linha de balanço ao modelo BIM, conforme o projeto é modificado, as fases e suas sequências são atualizadas automaticamente.
Para tirar o máximo proveito da linha de balanço na construção civil, utilize um software BIM de gerenciamento de projetos: ele permitirá planejar, controlar e adaptar cada etapa do seu projeto de forma mais inteligente, rápida e eficaz.
FAQ – Linha de Balanço (LOB) na construção civil
O que é a linha de balanço na construção civil (LOB) no gerenciamento de projetos?
A LOB é uma técnica de gestão e controle de projetos que permite representar graficamente o avanço das atividades em relação ao tempo e ao espaço físico. É especialmente útil em projetos com atividades repetitivas, como edifícios com vários pavimentos, módulos habitacionais ou obras lineares. Permite visualizar o fluxo de trabalho e monitorar a eficiência operacional em tempo real.
Qual a diferença entre a LOB e técnicas como o diagrama de Gantt ou o CPM?
Comparada ao diagrama de Gantt, a LOB é mais adequada para atividades repetitivas, pois foca no ritmo de produção e na carga de trabalho, não apenas na duração das atividades. Ao contrário do CPM, que identifica o caminho crítico com base na duração total, a LOB destaca a interação entre as fases do projeto em relação ao tempo e ao espaço.
Como implementar a LOB em um projeto de construção?
Para implementar a LOB, é necessário:
- definir claramente os objetivos e os recursos disponíveis;
- dividir o projeto em atividades repetitivas;
- detalhar cada serviço e estimar sua duração e quantidade;
- representar tudo em um gráfico onde as linhas indicam o avanço das equipes em relação ao tempo e ao espaço.
O que representa o gráfico da LOB e como interpretá-lo?
O gráfico da LOB possui dois eixos: o vertical representa as unidades físicas do projeto (por exemplo, os andares), enquanto o horizontal indica o tempo. As linhas representam o andamento das atividades. A inclinação das linhas mostra a produtividade: quanto mais inclinada, mais rápida é a execução da atividade. Isso permite identificar sobreposições, atrasos e gargalos.
Como os softwares BIM podem apoiar a LOB?
Os softwares BIM permitem integrar o planejamento com a LOB por meio de:
- gestão otimizada das informações;
- colaboração em tempo real;
- controle detalhado de prazos e custos;
- automação do processo: as alterações no projeto atualizam automaticamente as fases no gráfico da LOB.
