BibLus

Blog du savoir faire et du logiciel pour l'architecture, l'ingénierie et la construction

  • Actualités BIM
  • BIM object
  • BIM projets
  • BIM software
  • FR
    • Deutsch de_DEEnglish en_GBEspañol es_ESPortuguês pt_BR
  • Cliquez pour ouvrir le champ de recherche Cliquez pour ouvrir le champ de recherche Rechercher
  • Menu Menu
List List Menu
  • Le BIM dans la construction
  • BIM et Conception de bâtiments
  • BIM et Calcul Structurel
  • BIM et chantiers
  • BIM et Métré
  • BIM et Performance énergétique
  • BIM et sécurité
  • BIM et MEP
  • BIM et Facility Management
  • BIM et formation
  • BIM et GIS
  • BIM et infrastructures
  • BIM et normes techniques
  • CDE et plateformes collaboratives
  • HBIM
  • IFC et openBIM
  • Jumeau numérique

Home » IFC et openBIM » Standardisation BIM : gérer des projets multi-sites tout en préservant la spécificité locale

Standardisation BIM : gérer des projets multi-sites tout en préservant la spécificité locale

Découvrez comment gérer la « standardisation BIM » dans les programmes multi-sites avec la ISO 19650, openBIM et variantes locales

Editorial Team / juillet 23, 2026

La standardisation BIM est l’un des principaux facteurs d’efficacité dans les programmes multi-sites basés sur des modèles réplicables. Elle permet de définir un prototype informatif commun, de le réutiliser sur plusieurs sites et de maintenir la cohérence entre la conception, la construction et la gestion de l’actif. Mais standardiser ne signifie pas copier le même projet partout. Chaque site nécessite des adaptations réglementaires, techniques, climatiques, logistiques et opérationnelles.

Un nombre croissant de programmes de construction contemporains ne consiste plus à concevoir un seul bâtiment, mais à gérer de manière coordonnée un prototype commun sur des dizaines ou des centaines de sites. C’est le cas des chaînes hôtelières qui appliquent la même marque standard dans différents pays, des opérateurs de santé qui répliquent des hôpitaux modulaires dans des régions avec des régimes réglementaires différents, des réseaux de vente au détail qui ouvrent de nouveaux points de vente alignés sur un manuel corporate, des programmes publics qui standardisent des écoles ou des stations de transport, des développeurs résidentiels qui industrialisent des types de logements et des hyperscalers qui construisent des centres de données basés sur un projet-type sur plusieurs marchés.

Tous ces programmes partagent le même problème sous-jacent : la valeur économique naît de la standardisation tandis que la faisabilité naît de la localisation. Concevoir une fois, valider une fois et répliquer de nombreuses fois génère des économies d’échelle, réduit le risque et accélère la livraison. Cependant, chaque réplique doit se confronter à des codes du bâtiment, des contraintes urbanistiques, des conditions climatiques, des matériaux disponibles, des capacités de la chaîne d’approvisionnement locale, des sensibilités culturelles et des mandats BIM nationaux.

Trop de standardisation peut générer un bâtiment non autorisable, non fonctionnel ou non conforme aux attentes locales. Trop de localisation peut faire évaporer les bénéfices économiques de la réplique.

La thèse de cet article est que la « standardisation BIM » ne peut fonctionner que si elle est gouvernée comme un processus informatif de programme, et non comme un simple réemploi de modèles ou de fichiers. Dans cette perspective, ISO 19650, CDE, openBIM, IFC, BCF, bSDD et IDS ne sont pas des sujets séparés, mais des composants d’une unique architecture de gestion : celle qui permet à un prototype master d’être répliqué, adapté, vérifié et maintenu cohérent tout au long du cycle de vie de l’actif.

Table des matières

  • Qu’est-ce que la « standardisation BIM » dans les programmes réplicables ?
  • Le prototype master BIM
  • Les variantes locales versionnées
  • Le rôle de la norme ISO 19650 dans la standardisation BIM
  • Du CDE de projet au CDE de programme
  • Trois points de pression dans la standardisation BIM des programmes multi-site
  • La souveraineté des données comme décision de conception du CDE
  • Checklist pour évaluer la standardisation BIM dans les programmes multi-sites
  • FAQ sur la « standardisation BIM dans les programmes replicables »

Qu’est-ce que la « standardisation BIM » dans les programmes réplicables ?

La « standardisation BIM » est le processus par lequel une organisation définit des règles, des modèles informatifs, des exigences, des flux de travail, des classifications et des procédures communes pour rendre la gestion des projets et des actifs plus cohérente et répétable.

Dans un projet unique, standardiser signifie souvent uniformiser des modèles, des codifications, des formats d’échange, des conventions de nommage, des niveaux d’information et des procédures d’approbation. Dans un programme réplicable, en revanche, la « standardisation BIM » prend un sens plus large : elle doit gouverner la relation entre un prototype master et de nombreuses instances locales.

Un programme BIM réplicable peut être défini comme un ensemble coordonné de projets basés sur un prototype informatif commun, adapté à des contextes locaux différents. Cette définition est importante car elle clarifie que la réplique ne concerne pas seulement la géométrie du bâtiment, mais aussi données, exigences, processus décisionnels, responsabilités, échanges d’informations et critères de validation.

La « standardisation BIM », donc, ne coïncide pas avec la duplication d’un modèle. C’est une stratégie de gouvernance qui établit ce qui doit rester inchangé, ce qui peut être localisé, qui peut approuver une déviation, comment une variante est tracée et comment les informations sont intégrées dans le patrimoine informatif de l’organisation.

Dans cette logique, la question n’est pas : « pouvons-nous réutiliser le même modèle BIM ? ». La question correcte est : pouvons-nous gouverner de manière traçable les relations entre un master informatif et ses variantes locales ?

Pourquoi standardiser un programme BIM multi-sites ne signifie pas copier le même projet ?

Le malentendu le plus courant est de penser qu’un programme réplicable est une séquence de copies. En réalité, un programme réplicable est une séquence d’adaptations contrôlées.

La valeur du prototype master réside dans sa capacité à concentrer des décisions déjà validées : agencements, systèmes techniques, critères de performance, exigences informatives, objets standards, schémas de coordination et logiques d’opérations. Mais aucun master ne peut être appliqué de manière identique dans chaque pays ou sur chaque site.

Un centre de données en Australie ne rencontre pas le même cadre autorisation qu’un centre de données en Allemagne. Un hôpital modulaire répliqué dans plusieurs régions doit se confronter à des exigences sanitaires et des accréditations différentes. Un point de vente dans un centre historique européen doit s’adapter à des contraintes urbanistiques différentes de celles d’un parc de vente au détail en périphérie. Une école publique peut devoir respecter des normes énergétiques, antisismiques et d’accessibilité différentes selon le territoire.

C’est pourquoi la « standardisation BIM » efficace n’élimine pas la localisation. Elle la rend gouvernable.

Standardiser signifie définir un noyau informatif stable et un système contrôlé de variations. Le prototype master représente le noyau. Les variantes locales représentent les adaptations. Le CDE, s’il est configuré à l’échelle du programme, est l’environnement dans lequel master et variantes restent connectés. ISO 19650 fournit la grammaire de processus. L’architecture openBIM rend portables modèles, problèmes, classifications et exigences.

Le prototype master BIM

Le prototype master BIM est le modèle d’information de référence du programme. Ce n’est pas seulement un modèle géométrique, mais un contenant de décisions techniques, de exigences d’information, de logiques de coordination et de critères de validation.

Dans le prototype master, peuvent être définis :

  • dispositions et configurations spatiales récurrentes ;
  • systèmes structurels et techniques standard ;
  • objets BIM et ensembles de propriétés ;
  • classifications et nomenclatures ;
  • exigences d’information OIR, AIR, PIR et EIR ;
  • règles de coordination interdisciplinaire ;
  • standards de livraison vers la construction et les opérations ;
  • critères de validation d’information via IDS.

Dans un programme mature, le maître ne doit pas être copié et modifié librement. Il doit être versionné, gouverné et lié à ses instances. Lorsqu’une modification du maître est approuvée, chaque déploiement actif devrait être signalé pour une revue d’impact. L’équipe doit pouvoir comprendre quels sites sont impliqués, quelles variantes locales peuvent entrer en conflit et quelles approbations doivent être mises à jour.

C’est l’une des principales différences entre une simple bibliothèque de modèles et une véritable stratégie de standardisation BIM.

Les variantes locales versionnées

Les variantes locales sont les adaptations du prototype maître requises par un contexte spécifique. Elles peuvent découler de réglementations incendie, d’exigences énergétiques, de conditions climatiques, de disponibilité de matériaux, de capacités de la chaîne d’approvisionnement, de contraintes urbanistiques, de réglementations nationales ou de choix opérationnels.

Une variante locale ne devrait pas être une copie autonome du maître. Elle devrait être un delta versionné : une modification structurée, justifiée et liée à la règle ou à l’exigence qui l’a générée.

Par exemple, si une norme incendie nationale impose une déviation du prototype maître, cette déviation devrait être enregistrée avec :

    • référence à la clause du maître modifiée ;
    • référence à la norme ou à l’exigence locale ;
    • discipline impliquée ;

Le rôle de la norme ISO 19650 dans la standardisation BIM

La série ISO 19650 est largement citée mais est parfois réduite à une norme de projet. En réalité, sa structure est particulièrement utile dans les programmes reproductibles, car elle permet de relier les informations de projet, d’actif et d’organisation.

Dans une optique de standardisation BIM, l’ISO 19650 ne sert pas seulement à définir comment échanger des fichiers ou approuver des livrables. Elle sert à établir comment les informations doivent être demandées, produites, vérifiées, partagées, publiées et archivées tout au long du cycle de vie de l’actif.

L’ISO 19650-1 établit une hiérarchie des exigences d’information qui opère explicitement au niveau de l’actif et du programme :

      • Organizational Information Requirements (OIR), c’est-à-dire les exigences d’information de l’organisation ;
      • Asset Information Requirements (AIR), c’est-à-dire les exigences d’information de l’actif ;
      • Project Information Requirements (PIR), c’est-à-dire les exigences d’information du projet ;
      • Exchange Information Requirements (EIR), c’est-à-dire les exigences d’information des échanges.

Le PIR est la seule exigence à des fins de projet. Les trois autres existent précisément pour gouverner la continuité de l’information à travers plusieurs projets sur un actif partagé, ou à travers un programme d’actifs connexes.

Pour un opérateur qui gère un portefeuille d’actifs — qu’il s’agisse d’un hyperscaler, d’un opérateur de santé national, d’une chaîne hôtelière ou d’une administration publique gérant un programme de construction scolaire — l’OIR répond à la question : quelles informations sont nécessaires à l’organisation pour prendre des décisions sur le programme et le portefeuille ?

L’AIR concerne la gestion des installations : quelles données de livraison sont nécessaires pour faire fonctionner cet actif au cours des quinze prochaines années ?

Le PIR est ce que gère l’équipe du déploiement unique. L’EIR est ce qui est imposé à chaque participant de la chaîne d’approvisionnement sur chaque site.

Du CDE de projet au CDE de programme

L’environnement de données commun, ou CDE, est souvent interprété comme un espace numérique pour télécharger, partager et approuver des fichiers. Cette vision est réductrice, surtout dans les programmes reproductibles.

Dans un projet unique, le CDE organise des conteneurs d’information, des états de traitement, des révisions, des approbations et de l’archivage. Dans un programme BIM multi-site, le CDE doit faire quelque chose de plus : il doit modéliser la relation entre le prototype maître et les instances locales.

Un CDE au niveau du programme ne traite pas chaque déploiement comme un environnement de projet isolé. Il traite le prototype maître comme un conteneur d’information au niveau du programme, chaque déploiement de site étant une instance fille qui hérite, localise et restitue des informations. Le modèle des états informatifs que définit l’ISO 19650 — Work in Progress, Shared, Published, Archived — opère à la fois au niveau maître et au niveau d’instance, avec des règles de propagation explicites entre les deux niveaux.

Le concept peut sembler abstrait, mais les conséquences opérationnelles sont concrètes. L’approbation d’une révision structurelle du prototype master, par exemple, devrait déclencher une vérification d’impact sur toutes les instances de déploiement concernées. Si un code incendie national exige une déviation du maître, celle-ci est enregistrée comme une variante localisée, avec une traçabilité complète de la justification et un lien à la fois à la norme d’origine et à la clause maître modifiée. De même, une modification transversale promue par l’opérateur de programme — comme le remplacement d’un réfrigérant guidé par la réglementation F-gaz, une mise à niveau des systèmes de sécurité ou une mise à jour de la spécification énergétique — peut être gérée sur l’ensemble du portefeuille avec traçabilité d’audit.

Un CDE à des fins de projet ne peut pas le faire. Un CDE à des fins de programme, correctement configuré, le traite comme un comportement par défaut.

Trois points de pression dans la standardisation BIM des programmes multi-site

La standardisation BIM devient réellement critique lorsqu’elle rencontre trois points de pression : la localisation multi-pays, le coordination fédérée à haute densité disciplinaire et la continuité de l’information vers les opérations.

Ils sont illustrés de manière extrême par les centres de données hyperscale, mais s’appliquent à tout programme de reproduction géré en BIM.

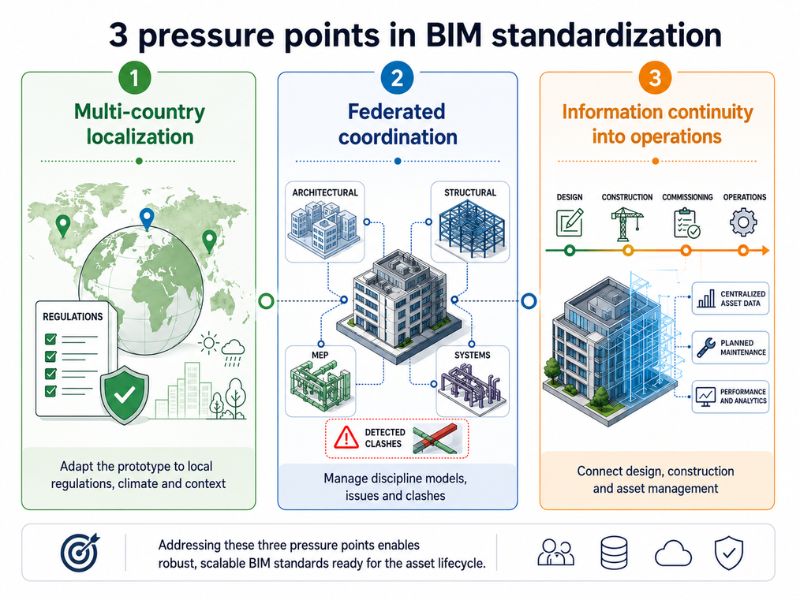

Trois points de pression de la standardisation BIM dans les programmes reproductibles

Trois points de pression de la standardisation BIM dans les programmes reproductibles

Localisation multi-pays du prototype standardisé

Un programme réplicable qui distribue le même prototype dans cinq pays fait face à cinq environnements réglementaires distincts avant même de considérer toute autre variable.

Dans le cas des data centers hyperscale, le National Construction Code australien et le parcours de certification de construction du New South Wales ne sont pas interchangeables avec les réglementations de construction allemandes. Les spécifications CPWD indiennes régulent les intersections avec l’infrastructure publique de manières que les normes européennes ne prévoient pas ; les normes anti-incendie malaisiennes et la famille réglementaire NOM mexicaine imposent des spécifications qui touchent le prototype à différents points. La même logique s’applique aux programmes hospitaliers (régimes d’accréditation sanitaire nationaux), aux programmes scolaires (exigences de sécurité et d’accessibilité régionales), aux chaînes de distribution (réglementations urbanistiques et des centres historiques), aux infrastructures de transport (spécifications techniques des organismes gestionnaires). Au-dessus de tout cela s’ajoute la dérive réglementaire vers des obligations BIM nationales : l’obligation BIM portugaise d’ici 2030 sous la Resolução do Conselho de Ministros n.º 89/2026, les seuils italiens du DM 312/2021, le UK BIM Framework, la BIM-Strategie allemande et les obligations émergentes dans le NSW et à Singapour.

Un CDE au niveau du programme gère cette pluralité à travers la localisation versionnée : le prototype maître vit dans la racine du programme, chaque instance nationale apporte son propre delta de localisation, et le delta est lui-même un artefact versionné et auditables. Lorsque une réglementation locale impose une déviation, cette déviation n’est pas une copie du maître avec des modifications ; c’est une variante structurée dont la relation avec le maître reste explicite et interrogeable. Si le maître est mis à jour, la variante est automatiquement vérifiée pour compatibilité et conflit, et le bureau d’études est notifié de chaque instance qui pourrait nécessiter une re-validation.

C’est la différence entre un CDE qui héberge des fichiers et un CDE qui modélise la relation structurelle entre un design maître et ses variantes à l’échelle du programme. Le premier évolue linéairement avec l’effort ; le second évolue sublinéairement car la plateforme elle-même code les règles de propagation.

Coordination fédérée sur haute densité d’équipements et disciplinaire

La deuxième pression concerne la coordination. Dans les programmes complexes, le problème n’est pas seulement de produire des modèles BIM, mais de coordonner de nombreuses disciplines de manière continue.

La densité d’équipements d’un data center n’est pas comparable à la MEP d’un bâtiment conventionnel. La distribution électrique doit garantir la redondance. Les systèmes de refroidissement peuvent combiner eau réfrigérée, unités CRAH, refroidissement liquide et free cooling. La sécurité incendie peut intégrer détection précoce et systèmes de suppression. Le tissu de réseau peut imposer des densités de parcours qui interfèrent avec les installations, les structures et l’architecture. Ce principe s’étend à de nombreux autres actifs : hôpitaux, laboratoires pharmaceutiques, usines de semi-conducteurs, infrastructures de transport, installations énergétiques, aéroports et grands complexes publics.

Un workflow BIM fédéré sur ce type de programme implique typiquement vingt modèles disciplinaires ou plus coordonnés en continu, avec des centaines de conflits et de problèmes de constructibilité en transit à travers la résolution à tout moment. Le BIM Collaboration Format (BCF) est la langue opérationnelle de cette coordination, mais seulement lorsque le CDE traite le BCF comme un objet de workflow de première classe, et non comme une pièce jointe de fichier. Les problèmes doivent être assignables au-delà des frontières organisationnelles, attribuables à des versions de modèle, connectables à des décisions de design du prototype maître, et interrogeables à travers les instances de programme pour détecter des motifs récurrents — un conflit qui apparaît dans trois déploiements sur douze n’est pas une coïncidence ; c’est un problème de design au niveau maître masqué par un problème local.

La gestion native openBIM du BCF, du type mis en œuvre dans des environnements comme usBIM.bcf, existe pour cette raison : donner à la livraison de programme le même rigueur opérationnelle sur les problèmes de coordination que le secteur applique depuis longtemps aux dessins et documents.

Continuité vérifiable de l’information entre design, construction et opérations

La troisième pression concerne la continuité de l’information. Un actif complexe ne se termine pas avec la livraison du chantier.
Un data center peut avoir une durée de vie opérationnelle de quinze ou vingt ans. Un hôpital peut rester en service pendant des décennies. Une infrastructure de transport peut avoir un horizon de vie encore plus long.

Dans ces cas, la livraison de l’information n’est pas une formalité de clôture des travaux. C’est la base du jumeau numérique opérationnel, de la maintenance, du retrofit et de la gestion du portefeuille.

Le problème de la livraison est aigu précisément parce que les informations de design et de construction ont été générées dans un contexte de programme, mais sont transmises à une opération qui gérera l’actif pendant une décennie ou plus. Le CDE doit préserver non seulement le modèle as-built mais la trace des motivations — quelle clause réglementaire a guidé, quelle décision de design, de quelle version du prototype dérive cette instance, contre quelles normes les spécifications de l’équipement ont-elles été validées.

C’est ici qu’intervient l’Information Delivery Specification, ou IDS, publié par buildingSMART comme schéma machine-readable pour la spécification et la vérification des exigences d’information. L’IDS transforme OIR, AIR, PIR et EIR de documents PDF interprétables de manière subjective en règles vérifiables automatiquement sur les modèles IFC.

Pour un programme réplicable, la conséquence est stratégique : les exigences d’information du prototype maître sont exprimées une fois comme IDS programme, chaque instance localisée peut ajouter son propre IDS de delta, et chaque échange d’information tout au long de la vie de l’actif — du designer au constructeur, du constructeur au facility manager, du facility manager au prochain retrofit — est validé automatiquement contre son propre IDS.

En pratique, cela signifie que la livraison vers les opérations cesse d’être un événement unique (un export, un transfert de fichier, une checklist) et devient une validation continue : l’Asset Information Model doit satisfaire un IDS qui est la traduction machine-readable de l’AIR. La même logique s’applique pendant la construction : chaque état d’avancement peut être validé contre l’IDS qui exprime les EIR pour cette phase. Et pendant l’évolution du prototype maître : lorsque le programme met à jour l’IDS maître, chaque instance est automatiquement signalée pour non-conformité survenue. C’est la différence entre des exigences comme texte écrit dans un PDF et des exigences comme règles validables sur le modèle.

Standardisation BIM et intégration géospatiale

La dimension géospatiale complète la standardisation BIM lorsque un opérateur gère un portefeuille d’actifs répartis dans plusieurs pays : analyses de site pour la sélection, routage de la fibre dans les centres de données ou accessibilité dans les programmes hospitaliers et de vente au détail, validation de la stratégie énergétique guidée par le climat, télémétrie post-occupation contre des cibles de performance (PUE et WUE dans les centres de données, indicateurs EPC dans le résidentiel, indicateurs cliniques et d’efficacité énergétique dans les hôpitaux).

Pour cela, une stratégie de standardisation BIM réellement de niveau programme devrait intégrer les données BIM avec les données territoriales. Des plateformes comme usBIM.geotwin intègrent la dimension géospatiale au sein de l’environnement BIM plutôt que de la traiter comme une couche GIS externe — un choix structurel qui impacte matériellement la façon dont un programme gère les décisions de localisation et la performance post-occupation à travers un portefeuille global.

La logique est simple : un programme réplicable ne vit pas seulement dans les modèles, mais dans les lieux où ces modèles deviennent des actifs physiques.

La souveraineté des données comme décision de conception du CDE

Un thème souvent sous-estimé dans les conversations sur le choix du CDE est la souveraineté des données. Dans les programmes multi-juridictionnels, la localisation physique et la gouvernance juridique de l’environnement des données ne sont pas des détails IT. Ce sont des décisions de programme.

Cela vaut surtout pour les centres de données, la santé, les infrastructures critiques

IFC4 pour la portabilité du prototype

IFC4 est la référence pour rendre le modèle lisible et échangeable de manière ouverte. Dans un programme réplicable, cependant, il ne suffit pas d’exporter en IFC à la fin de la conception. Le master doit être pensé dès le début pour être portable, validable et fédérable.

Un prototype construit uniquement sur des formats propriétaires risque le lock-in. Un prototype structuré selon des logiques openBIM peut être ouvert, contrôlé, enrichi et maintenu dans le temps même lorsque les logiciels, les équipes ou les fournisseurs changent.

Pour des programmes conçus pour durer plus que les fournisseurs individuels et les bureaux de conception, cette portabilité n’est pas un avantage accessoire. C’est une condition de continuité.

BCF pour les problèmes et la coordination

Le BIM Collaboration Format (BCF) étend ce principe dans le domaine de la coordination et des problèmes. BCF permet aux conflits, aux intentions de conception et aux problèmes de révision de circuler entre les environnements d’auteur sans perdre le contexte — essentiel lorsque le prototype master et ses instances nationales peuvent être touchés par plusieurs bureaux de conception tout au long de la vie du programme, et lorsque l’opérateur qui hérite de l’actif ne sera pas nécessairement un client du même logiciel d’auteur utilisé par le designer.

bSDD pour les classifications et propriétés

Le buildingSMART Data Dictionary (bSDD) aborde ce qui est peut-être l’aspect le plus sous-estimé du déploiement multi-pays : la dérive de classification et de nomenclature des propriétés. Le prototype master est classé selon une taxonomie ; la variante allemande doit s’aligner sur un ensemble de conventions nationales, celle indienne sur un autre, celle australienne sur un troisième.

Sans un dictionnaire structuré qui médie ces classifications, les variantes divergent silencieusement du master dans leur structure informative même lorsque la géométrie reste alignée. bSDD fournit le niveau de médiation ; le CDE doit le consommer nativement.

IDS pour des exigences d’information vérifiables

La Information Delivery Specification (IDS) est le dernier élément et, à bien des égards, le plus stratégiquement pertinent pour la livraison de programme. Alors qu’IFC est le format du modèle, BCF le format de la coordination, et bSDD le dictionnaire des classifications, IDS est le format des exigences d’information : il exprime sous forme lisible par machine ce que le modèle doit contenir pour être accepté lors d’un échange donné.

Pour un programme réplicable, IDS est ce qui empêche les variantes localisées de diverger silencieusement des exigences du master : chaque instance nationale peut ajouter des IDS de localisation, mais doit néanmoins satisfaire l’IDS programme. C’est la différence entre des exigences exprimées sous forme de texte dans un PDF et des exigences sous forme de règles vérifiables sur le modèle — la différence, en fin de compte, entre une gouvernance déclarée et une gouvernance vérifiable.

Plateformes CDE nativement openBIM et standardisation BIM

Une plateforme CDE conçue nativement autour de l’architecture openBIM peut rendre la standardisation BIM plus contrôlable par rapport à une plateforme qui traite l’interopérabilité comme un simple export.

Dans ce sens, des solutions comme usBIM.platform peuvent être présentées comme des environnements conçus pour relier des modèles IFC, des problèmes BCF, des dictionnaires bSDD, des exigences IDS, des workflows d’information et des logiques ISO 19650.

La valeur de la plateforme ne réside pas dans le simple chargement de documents. Elle réside dans la capacité à gouverner les informations, les versions, les responsabilités, les exigences, les modèles fédérés, les variantes locales et la continuité vers les opérations.

Pour un projet unique, un CDE de niveau projet peut être suffisant. Pour un programme réplicable, en revanche, il faut une logique de niveau programme.

La différence est la suivante :

      • un CDE de projet organise la livraison d’informations d’un contrat ;
      • un CDE de programme gouverne la réplication contrôlée d’un prototype sur plusieurs instances ;
      • un CDE de niveau programme doit relier standardisation, localisation, openBIM et gouvernance des données.

Checklist pour évaluer la standardisation BIM dans les programmes multi-sites

Pour un BIM Director ou un responsable de la construction numérique qui évalue un CDE pour la livraison d’un programme BIM réplicable, les questions suivantes tendent à séparer les plateformes qui opèrent à un niveau programme de celles qui opèrent à un niveau projet :

      • Le CDE modélise-t-il nativement la relation entre un prototype master et ses instances à l’échelle du programme, ou chaque instance vit-elle comme un environnement de projet indépendant ?
      • Le versioning du prototype master est-il structurellement séparé du versioning des variantes localisées par pays, avec des règles de propagation explicites entre les deux niveaux ?
      • La plateforme prend-elle en charge nativement la coordination multi-modèle fédéré IFC4, ou seulement par conversion ?
      • BCF est-il géré comme un objet de workflow de première classe, avec interrogabilité cross-programme, ou comme un fichier joint ?
      • OIR, AIR, PIR et EIR au niveau du programme sont-ils exprimés comme des spécifications lisibles par machine (IDS) validables automatiquement sur les modèles, ou archivés sous forme de documents PDF ?
      • Le CDE prend-il en charge la validation continue du modèle d’information d’actif contre IDS tout au long du cycle de vie de l’actif, ou seulement l’export du modèle as-built au moment de la livraison ?
      • La piste d’audit satisfait-elle à l’approche axée sur la sécurité définie dans ISO 19650-5, y compris la traçabilité d’accès basée sur les rôles et la classification des informations ?
      • La résidence des données est-elle configurable par programme ou par site, avec une divulgation transparente de la gouvernance juridictionnelle ?
      • La conformité openBIM de la plateforme est-elle démontrable par une certification buildingSMART, ou seulement déclarée dans le marketing ?
      • La structure juridictionnelle et propriétaire du fournisseur de la plateforme s’aligne-t-elle sur les exigences de souveraineté des données des marchés cibles du programme ?

Ces questions n’ont pas de réponses universellement correctes. Elles ont des réponses correctes pour le programme individuel, et le travail de la gouvernance de programme est de définir explicitement ces réponses avant la sélection du CDE, et non de les découvrir au milieu du déploiement. Un CDE qui soutient ce travail de manière transparente — exposant ses capacités au niveau programme à l’évaluation plutôt que de les enterrer — est celui qui mérite sa place dans la livraison de programme.

Le prototype standardisé est l’architecture économique des programmes BIM réplicables — des hyperscalers qui l’appliquent de manière plus extrême, mais aussi des chaînes hôtelières, des systèmes de santé publics, des réseaux de transport, des programmes de construction scolaire, de tout opérateur qui souhaite équilibrer l’économie d’échelle et l’adaptation locale.

Le CDE au niveau programme, construit sur ISO 19650 et sur l’architecture openBIM (IFC4, BCF, bSDD, IDS), est l’architecture de la manière dont ce modèle devient physiquement livrable à travers les pays, les réglementations et les décennies. Les deux ne sont pas séparables.

Le véritable objectif n’est pas d’avoir un modèle standard. C’est de maintenir gouvernable la relation entre standard et localisation.

Lorsque cette relation est claire, la standardisation BIM permet de concevoir une fois, de valider de manière contrôlée, de répliquer avec cohérence et de gérer les actifs dans le temps. Lorsque cette relation n’est pas gouvernée, le programme se fragmente : chaque site devient une copie autonome, les variantes perdent leur traçabilité et la valeur de la réplication diminue progressivement.

Pour cette raison, dans les programmes BIM réplicables, la standardisation n’est pas seulement un choix technique. C’est une stratégie de livraison, de gouvernance et de gestion de la valeur tout au long du cycle de vie de l’actif.

FAQ sur la « standardisation BIM dans les programmes replicables »

Que signifie la standardisation BIM ?

La standardisation BIM est le processus par lequel une organisation définit des règles, des modèles d’information, des exigences, des procédures et des critères communs pour gérer de manière cohérente des projets et des actifs. Dans les programmes replicables, cela ne signifie pas utiliser toujours le même modèle, mais établir quels éléments doivent rester inchangés, lesquels peuvent être adaptés et comment contrôler les variantes locales

Partager cette publication
  • Partager sur Facebook
  • Partager sur X
  • Partager sur WhatsApp
  • Partager sur LinkedIn
  • Partager par Mail
Newsletter BibLus

Articles Similaires

    août 20, 2026

  • Problèmes courants lors de l’édition des fichiers IFC et solutions pour les résoudre


  • août 20, 2026

  • Smart building ou bâtiment intelligent : de quoi s’agit il, les avantages et un exemple de bâtiment intelligent


  • juillet 31, 2026

  • Comment ajouter des fichiers et des informations à un modèle IFC


  • juillet 31, 2026

  • La structure du fichier IFC : IfcObjectDefinition


logo biblus Actualités et informations sur l'industrie AEC et le BIM Inscrivez-vous à notre newsletter
Suivez-nous sur
  • Facebook
  • YouTube
  • Linkedin
News
  • BIM et Conception de bâtiments
  • Chantiers
  • Performance énergétique
  • Métré et Devis
  • Facility Management
  • GIS
  • Infrastructures
  • MEP
  • Securite
  • Calcul Structurel
  • Normes Techniques
  • HBIM
  • Formation
  • Le BIM dans la construction
  • Actualité du monde BIM
  • Exemple de projet BIM
  • CDE et plateformes collaboratives
  • Jumeau numérique
  • IFC et openBIM
Faire défiler vers le haut

ACCA software S.p.A. - VAT Reg.Nr. IT01883740647
Contrada Rosole 13 - 83043 BAGNOLI IRPINO (AV) - Italy - email: info@accasoftware.com - tél. +33 176284392
Copyright © 2024 - ACCA software - Tous droits réservés - v. 9.2.0.128
Conditions d’utilisation et responsabilités - Politique de Confidentialité
▲
