RFI construction : demande d’informations dans le bâtiment – le guide complet
La Request for information (RFI) dans la construction est rédigée par l'entreprise pour obtenir des clarifications sur le projet en phase d'exécution. Voici le guide pour le développer

Un projet de construction est en soi un système très complexe et riche en informations structurelles, architecturales, techniques, relationnelles, contractuelles et il est très courant, sinon inévitable, qu’en phase d’exécution, l’entrepreneur ait des difficultés à comprendre certaines parties et dessins techniques.
Pour remédier à cette «asymétrie d’information», de plus en plus souvent, les entreprises envoient des Request for information (RFI) aux concepteurs.
Avez-vous connaissance de ce sujet ? Savez-vous de quoi il s’agit ?
Découvrez en plus sur ce sujet et sur la façon dont un système de gestion BIM peut vous aider.

Request for information (RFI) dans la construction
Table des matières
- Qu’est-ce qu’une Request for Information (RFI) dans le secteur de la construction ?
- Pourquoi les RFI sont-elles fondamentales pour les projets de construction
- RFI vs RFQ, RFP et RFT : quelle est la différence ?
- Les principaux types de RFI dans le secteur de la construction
- Le processus RFI dans les projets de construction
- Comment rédiger une RFI efficace dans le secteur de la construction
- Conseils pour développer efficacement le processus RFI
- Outils numériques pour la gestion des RFI
- Faq sur la Request for Information
Qu’est-ce qu’une Request for Information (RFI) dans le secteur de la construction ?
RFI est l’acronyme de «Request for information» ou «demande d’informations» et c’est un document formel fondamental pour la gestion d’un projet de construction.
Il est rédigé par l’entreprise exécutante pour demander au concepteur des clarifications et/ou des informations supplémentaires concernant le projet.
Le projet de construction pourrait en effet ne pas aborder chaque aspect du processus de construction ou présenter des lacunes ou des ambiguïtés dans les dessins techniques, dans les rapports explicatifs ou dans les spécifications techniques, par conséquent, les parties intéressées pourraient envoyer des RFI pour des clarifications supplémentaires, pour identifier un problème ou proposer une alternative de conception.
Une RFI représente un outil de communication essentiel entre les parties impliquées pendant les phases d’exécution, car elle aide à surmonter des problèmes qui pourraient causer des retards et des augmentations de coûts au projet.
Pourquoi les RFI sont-elles fondamentales pour les projets de construction
Les Request for Information (RFI) sont fondamentales pour les projets car elles représentent un outil structuré, traçable et officiel pour gérer les doutes, les ambiguïtés et les imprévus qui émergent inévitablement lors de l’exécution d’une œuvre.
Voici pourquoi elles sont si importantes :
- clarifient les ambiguïtés de conception – même dans les projets les plus précis, il peut y avoir des lacunes, des incohérences ou des désalignements entre les plans, les cahiers des charges et les spécifications techniques. Les RFI permettent à l’entreprise d’obtenir des indications précises du concepteur, évitant ainsi des interprétations erronées qui pourraient causer des retards, des défauts d’exécution ou des litiges ;
- favorisent la communication structurée – les RFI établissent un canal formel de communication entre l’entrepreneur, le concepteur et la direction des travaux. Cela évite que des décisions importantes soient prises verbalement ou de manière désorganisée, garantissant clarté, transparence et traçabilité ;
- préviennent les erreurs et les reprises coûteuses – un doute non clarifié peut se transformer en une erreur constructive à corriger à une étape ultérieure, souvent avec des coûts supplémentaires, des interruptions de chantier et des retards dans la livraison. Les RFI aident à prévenir tout cela, en résolvant le problème avant qu’il ne se transforme en criticité ;
- gèrent les modifications en cours d’œuvre – sur les chantiers réels, il est souvent nécessaire de modifier des matériaux, des technologies ou des phases opérationnelles. Les RFI permettent de proposer des alternatives, d’obtenir des approbations formelles et de documenter chaque variation par rapport au projet initial ;
- soutiennent la coordination entre les disciplines – structures, installations, finitions, sécurité : chaque projet implique plusieurs figures professionnelles. Les RFI sont cruciales pour coordonner des travaux simultanés, éviter les interférences et synchroniser les temps et les espaces entre différents opérateurs ;
- aident à respecter les délais et le budget – une RFI bien gérée réduit l’incertitude, permet de prendre des décisions rapides et maintient le projet dans les délais et les coûts prévus, limitant le recours à des variantes urgentes et improvisées ;
- protection légale et responsabilité – toutes les réponses à une RFI sont documentées et tracées. Cela est utile en cas de litiges légaux, de contestations ou de différends, car cela permet de démontrer la justesse de l’action des parties impliquées et de reconstruire les décisions prises.
RFI vs RFQ, RFP et RFT : quelle est la différence ?
Dans le cadre d’un appel d’offres, il existe différents types de demandes, RFP, RFT, RFQ et RFI. Il peut donc être difficile de les distinguer, voyons brièvement les principales différences :
- une RFI, comme nous l’avons vu, est une demande d’informations, qui a pour but de clarifier des spécifications de conception lors de l’exécution d’une œuvre ;
- une RFP, «Request for Proposal», est une demande de proposition, utilisée pour proposer des solutions alternatives ou innovantes, par rapport à celles du projet, atteignant les mêmes objectifs prévus ;
- une RFQ, «Request for Quotation», est une demande de devis, pour évaluer les coûts et les dépenses des solutions de conception demandées (ou proposées à la suite d’une RFP) ;
- une RFT, «Request for Tender», est utilisée par les entrepreneurs pour soumettre une offre de biens, de services ou de travaux, lors de la réalisation d’un appel d’offres.

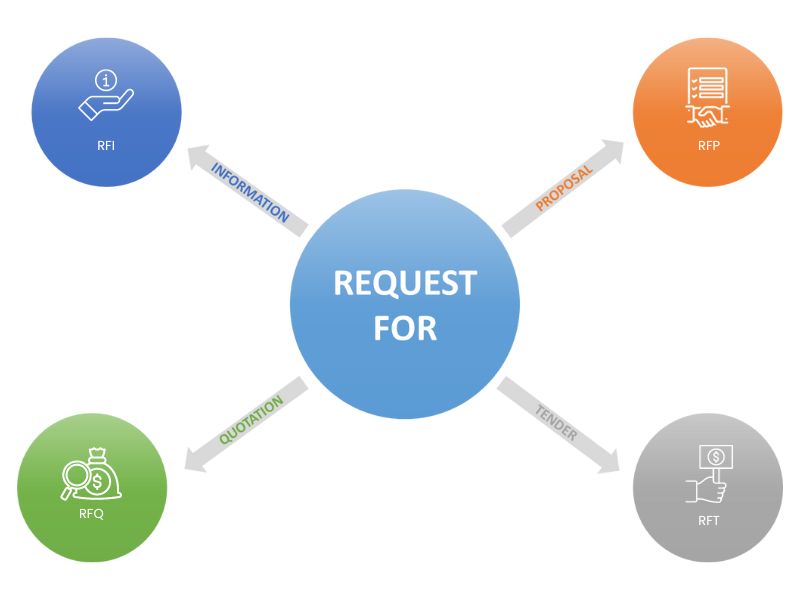

Types de Request for information
Les principaux types de RFI dans le secteur de la construction
Il existe différents types de RFI utilisés dans la construction qui sont employés à différents moments du processus de construction, parmi lesquels les principaux concernent :
Demandes d’informations générales
Les RFI relatives à des problèmes généraux représentent une catégorie de demandes qui, bien qu’elles ne touchent pas directement des aspects techniques ou constructifs, peuvent avoir un impact significatif sur la gestion du projet, tant au niveau organisationnel que contractuel. Ces demandes visent à résoudre des incertitudes qui pourraient ralentir les activités ou générer des conflits entre les parties, surtout dans les projets complexes avec de multiples acteurs impliqués.
Manque de cohérence entre les documents contractuels
Dans de nombreux cas, la documentation contractuelle est constituée de plusieurs documents : contrat principal, cahier des charges, calendrier, documents graphiques, spécifications techniques, etc.
Parfois, les informations contenues dans ces documents peuvent entrer en conflit les unes avec les autres, générant des ambiguïtés interprétatives qui doivent être clarifiées avant de procéder à l’exécution.
Exemple pratique
Le contrat prévoit un paiement sur une base mensuelle, mais le cahier des charges précise que l’avancement des travaux sera évalué tous les deux mois. L’entreprise émet une RFI pour savoir quel critère adopter pour la facturation.
Ambiguïtés dans les rôles ou les responsabilités
Un autre problème fréquent concerne la définition des rôles et des responsabilités au sein de l’organisation du projet. Lorsque ce n’est pas clair qui doit approuver, décider ou valider certaines phases ou choix, des ralentissements et des litiges peuvent survenir.
Exemple pratique
Le directeur des travaux approuve verbalement l’utilisation d’un certain matériau, mais le coordinateur de la sécurité le conteste par la suite. L’entrepreneur demande, par le biais d’une RFI, de clarifier qui a l’autorité décisionnelle finale concernant le choix des matériaux.
Questions administratives ou logistiques
Ces RFI se réfèrent à des problématiques d’organisation quotidienne du chantier, souvent liées à des dynamiques pratiques telles que :
- horaires d’ouverture et de fermeture du chantier ;
- accès et circulation pour les véhicules et le personnel ;
- utilisation d’espaces communs (ex. zones de stockage, parkings) ;
- procédures d’enregistrement pour les entrées sur le chantier.
Exemple pratique
Le chantier se trouve dans une zone résidentielle avec des restrictions horaires pour les poids lourds. L’entrepreneur envoie une RFI pour savoir s’il est possible d’obtenir une autorisation exceptionnelle pour le transport à des horaires différents.
Clarifications sur la conception
Elles sont fondamentales pour garantir la bonne interprétation du projet, prévenir les erreurs de construction et protéger la qualité de l’œuvre finale. Ces demandes se déclenchent chaque fois que les documents de projet s’avèrent incomplets, incohérents, ambigus ou techniquement irréalisables dans la forme présentée.
Détails constructifs manquants
Dans les dessins d’exécution, il peut arriver que :
- il manque les détails de connexion entre les éléments structurels et architecturaux ;
- le type d’ancrage à utiliser n’est pas spécifié ;
- les modalités de pose pour certains éléments ne sont pas indiquées.
Exemple pratique
Dans les dessins, un garde-corps en acier inoxydable est indiqué fixé sur une dalle, mais aucun détail sur le type de chevilles ou de plaque d’ancrage n’est fourni. L’entrepreneur envoie une RFI pour demander un document de détail d’exécution.
Ambiguïtés dans les dessins
Des divergences se produisent souvent entre différentes planches ou sections :
- une coupe montre une hauteur nette différente de celle indiquée dans le plan ;
- les hauteurs internes ne correspondent pas à celles indiquées en élévation ;
- les épaisseurs des murs diffèrent entre les planches architecturales et structurelles.
Exemple pratique
Dans la coupe A-A, une poutre dépasse de 15 cm sous le plafond, mais dans la coupe B-B, elle est à fleur. L’entreprise signale l’ambiguïté par RFI et demande confirmation du positionnement correct.
Incohérences entre documents graphiques et spécifications techniques
Les RFI deviennent nécessaires lorsque le contenu textuel (cahier des charges, spécifications, rapports techniques) contredit ce qui est représenté graphiquement :
- le dessin indique un matériau, mais le cahier des charges en prescrit un autre ;
- les quantités dans les métrés ne coïncident pas avec les mesures dans les dessins ;
- les modalités de pose prévues dans le projet ne respectent pas les manuels du fabricant.
Exemple pratique
Le dessin indique l’utilisation de blocs en terre cuite de 30 cm, mais le cahier des charges fait référence à des blocs de 25 cm. L’entrepreneur demande des clarifications avant de procéder à la commande des matériaux.

Résolution des problèmes grâce à la demande d’informations
Coordination de l’exécution
Dans un projet de construction complexe, la collaboration entre plusieurs parties (architectes, ingénieurs en structures, etc.) nécessite un niveau élevé de synchronisation. Les RFI relatives à la coordination servent justement à combler d’éventuels vides communicatifs, réduisant le risque de retards, de conflits et d’incidents.
Les RFI de coordination sont généralement envoyées lorsque :
- il existe des chevauchements temporels ou spatiaux entre les travaux ;
- des modifications au calendrier sont nécessaires pour des raisons de sécurité ou de logistique ;
- il y a des incohérences entre les documents de conception rédigés par différentes parties (ex. techniciens vs architectes) ;
- une confirmation formelle est demandée sur la séquence d’exécution des phases de travail.
RFI sur les conditions du site
Lors de l’exécution d’une œuvre, il arrive fréquemment que les conditions physiques rencontrées sur le chantier ne coïncident pas exactement avec celles envisagées lors de la phase de conception. Dans ces cas, l’entreprise exécutante peut utiliser une RFI pour signaler au concepteur ces divergences et demander des indications mises à jour sur la manière de procéder.
Ce type de RFI est fondamental pour :
- gérer les imprévus liés aux caractéristiques du site ;
- éviter des retards dus à des solutions ne pouvant plus être appliquées ;
- prévenir des risques techniques, économiques et juridiques dus à la non-conformité entre le projet et la réalité.
Les principales raisons pour une RFI sur l’état des lieux sont les suivantes :
- des dénivelés du terrain non détectés ;
- des structures enterrées non documentées ;
- des différences dans les réseaux technologiques existants ;
- la présence de matériaux contaminés non prévus (ex. terrain contenant des déchets de construction ou de l’amiante) ;
- végétation ou racines envahissantes nécessitant des interventions extraordinaires ;
- événements naturels (glissements de terrain, inondations, affaissements) survenus entre la phase de conception et l’ouverture du chantier.
Demandes de remplacement de matériaux
Cette demande peut naître de besoins pratiques, difficultés d’approvisionnement, choix économiques ou de la volonté de mieux performer techniquement l’intervention.
Pour procéder correctement, l’entreprise doit transmettre une RFI détaillée, accompagnée de motivations claires et de documentation technique comparative.
Parmi les motivations typiques pour une RFI de modification de matériaux, nous pouvons trouver :
- disponibilité limitée ou délais de livraison trop longs – le matériau prévu par le cahier des charges pourrait être difficile à trouver sur le marché local et les longs délais de fourniture peuvent ralentir l’ensemble du calendrier ;
- coûts trop élevés – l’entreprise peut identifier des matériaux équivalents mais moins coûteux, proposant un remplacement qui maintienne intacte la qualité globale de l’œuvre ;
- performances supérieures – parfois, un produit offrant de meilleures caractéristiques est identifié : plus de durabilité, résistance, etc.
Pour être considérée comme complète, la demande doit inclure :
- description du matériau d’origine prévu dans le projet ;
- présentation du matériau proposé en alternative ;
- motivation technique, économique ou logistique du changement ;
- comparaison des caractéristiques techniques (performances, normes de référence, durée, etc.) ;
- pièces jointes telles que les fiches techniques, certifications, marquage CE, déclarations de conformité.
RFI d’interférence et de conflit
Les RFI représentent l’outil le plus efficace pour intercepter, signaler et résoudre rapidement ces conflits, garantissant la poursuite ordonnée des activités.
Une interférence se produit lorsque deux ou plusieurs éléments constructifs ou techniques se révèlent physiquement ou fonctionnellement incompatibles dans le même espace ou à la même phase temporelle. Les interférences peuvent concerner :
- conflits spatiaux entre installations et structures (ex. conduits passant là où un pilier est prévu) ;
- chevauchement entre différents travaux à exécuter simultanément ;
- incompatibilité entre méthodologies opérationnelles (ex. un travail bruyant perturbant une activité délicate).
Une RFI bien formulée pour la gestion des interférences devrait contenir :
- description détaillée de la zone concernée (en référence aux plans de projet) ;
- identification des composants en conflit (structurels, techniques, etc.) ;
- évidence de l’interférence par des photos de chantier ou des extraits de plans ;
- proposition alternative ou demande d’instructions spécifiques ;
- éventuel impact sur le calendrier en cas de non résolution.

Demande d’informations dans la construction
Le processus RFI dans les projets de construction
Le processus RFI définit les modalités de formulation et de réponse aux questions soumises et implique généralement les deux principales parties en jeu, à savoir l’entrepreneur et le concepteur.
Il peut être schématisé en 3 phases principales :
- PHASE 1 – la partie qui demande des informations émet une RFI. Il s’agit presque toujours de l’entrepreneur qui demande des éclaircissements sur le processus de conception ou sur des spécifications techniques, en indiquant une date limite pour la réponse. Cette RFI est alors envoyée à l’équipe de projet ;
- PHASE 2 – la partie réceptrice analyse la demande faite et répond avant la date limite. Elle peut intégrer dans sa réponse des documents et des éléments de conception visant à clarifier d’éventuels doutes et peut également demander des détails supplémentaires si la question n’est pas formulée de manière adéquate ;
- PHASE 3 – si la réponse à la RFI est satisfaisante, la problématique est considérée comme résolue ; si ce n’est pas le cas, une nouvelle RFI de clarification peut être demandée.
Comment rédiger une RFI efficace dans le secteur de la construction
Pour rédiger au mieux une RFI de construction, vous devez essayer d’être le plus clair possible ; vous essayez d’exposer un problème et il est bon d’éviter de créer davantage de confusion. Dans cette optique, standardiser le format de la RFI est une excellente solution, en incluant certaines informations importantes dans chaque modèle :
- numéro de RFI, il est bon de les développer dans un ordre progressif pour chaque projet ;
- date de réalisation de la RFI ;
- date limite de réponse de la RFI ;
- code de référence du dossier, qui varie pour chaque projet ;
- détails du projet de référence ;
- détails du demandeur, tels que nom, entreprise et contacts ;
- détails du destinataire, tels que nom, entreprise, adresse et contacts ;
- description détaillée de la demande et de l’éventuel problème ;
- éventuels annexes tels que photos, documents, factures ;
- champ libre pour la réponse de la part du destinataire.
Si vous procédez à la création de modèles standard et de RFI structurées, il sera plus simple tant la compilation par les deux parties que la compréhension de la problématique mise en évidence, réduisant également les délais de réponse et d’attente.
Conseils pour développer efficacement le processus RFI
Pour développer au mieux le processus de création d’une RFI, commencez par standardiser le processus de création, afin d’avoir des modèles prêts pour chaque situation d’urgence.
Si vous avez des doutes sur certains détails d’exécution, envoyez immédiatement la RFI. N’attendez pas pour soumettre votre demande, vous devez penser que la réponse ne sera pas immédiate, il est préférable d’éviter d’allonger considérablement les délais d’exécution.
Faites des demandes claires, en contextualisant votre question, avec des annexes, des descriptions détaillées et des références nettes aux éléments de conception et si possible, proposez également une solution.
Essayez de bien organiser la masse de données et d’informations impliquées dans le processus de création d’une RFI, en collaborant avec les parties prenantes. Pour cela, l’utilisation d’une plateforme cloud pour le secteur de la construction peut vous être très utile, vous permettant de gérer, archiver et partager les Demandes d’Informations et de bénéficier d’une série d’avantages, notamment :
- accès universel – la plateforme cloud permet un accès universel aux informations relatives aux RFI. Les utilisateurs autorisés peuvent accéder aux documents de n’importe où et depuis n’importe quel appareil connecté à Internet, garantissant un partage rapide et sans problèmes ;
- collaboration en temps réel – dans le secteur de la construction, la collaboration entre différentes parties prenantes est essentielle. La plateforme cloud offre des outils pour la collaboration en temps réel, permettant aux équipes de projet, sous-traitants, consultants et propriétaires de travailler ensemble sur la même plateforme, améliorant la communication et la transparence ;
- archivage sécurisé – les RFI contiennent des informations cruciales pour le projet, et une plateforme cloud dédiée offre une solution sécurisée pour archiver et protéger ces documents ;
- traçabilité des modifications – les RFI peuvent être sujettes à des modifications au cours du projet. Une plateforme cloud suit toutes les modifications apportées aux documents, permettant un audit complet et un contrôle des révisions passées ;
- réduction des erreurs – la centralisation des informations réduit la possibilité d’erreurs dues à la dispersion des documents. Une plateforme cloud garantit que tous travaillent avec les informations les plus à jour et précises ;
- économie de temps et de ressources – la gestion manuelle des documents peut être coûteuse en termes de temps et de ressources. Une plateforme cloud automatise de nombreux processus, réduisant les coûts opérationnels et améliorant l’efficacité globale.

Les outils idéaux à utiliser pour les RFI
Outils numériques pour la gestion des RFI
Aujourd’hui, la gestion des RFI s’est considérablement améliorée grâce à l’adoption d’outils numériques qui améliorent la communication, la traçabilité et la rapidité dans la résolution des problèmes lors de l’exécution des projets de construction.
Voici un aperçu détaillé des principaux outils numériques pour la gestion des RFI.
- plateformes de Construction Management – intègrent des modules spécifiques pour la création, l’envoi, la réception et l’archivage des RFI de manière centralisée et structurée (RFI directement liées aux documents BIM ou aux dessins 2D, notifications automatiques et assignation des tâches, etc.) ;
- systèmes de ticketing et de collaboration – suivent les demandes et les réponses entre les équipes de travail, créant des tâches RFI avec des délais, des pièces jointes et des commentaires. En général, ils sont utiles tant pour les petits projets que comme support à des systèmes plus complexes ;
- logiciels orientés BIM – permettent de gérer les RFI dans un environnement numérique tridimensionnel, les liant directement aux éléments du modèle (vérification des interférences et création de RFI liées aux conflits, génération de RFI à partir d’objets modélisés, etc.) ;
- systèmes de gestion documentaire (DMS) – facilitent le partage contrôlé des documents et la traçabilité des RFI à travers des workflows approuvés, des signatures numériques et du versioning (gestion collaborative des RFI au sein de flux basés sur le BIM, gestion formelle des communications, etc.) ;
- application mobile pour le chantier – permettent de créer et d’envoyer des RFI directement depuis le terrain, en joignant des photos, des vidéos, des notes vocales ou GPS. Idéales pour accélérer la communication entre les ouvriers, le chef de chantier et le bureau technique ;
- intégration avec le CDE (Common Data Environment) – les RFI sont archivées et suivies au sein du CDE, où chaque partie impliquée peut accéder à la documentation mise à jour en temps réel, dans le respect des normes ISO 19650.
Pour avoir un environnement sûr et collaboratif et gérer efficacement les informations cruciales pour le succès des projets de construction, utilisez gratuitement la plateforme BIM pour la gestion des systèmes de construction. Vous avez gratuitement de nombreuses applications en ligne et un espace cloud de 10 Go à utiliser pour gérer votre projet de manière plus efficace, améliorer la communication entre les parties impliquées, en minimisant les risques et les retards.
Faq sur la Request for Information
Qu’est-ce qu’une Request for Information (RFI) dans le secteur de la construction ?
Une Request for Information (RFI) est un document formel utilisé par l’entreprise exécutante pour demander des clarifications ou des informations supplémentaires au concepteur lors de l’exécution d’un projet de construction. Elle sert à clarifier des ambiguïtés, combler des lacunes ou proposer des alternatives de conception.
Pourquoi les RFI sont-elles fondamentales dans les projets de construction ?
Les RFI sont fondamentales car elles clarifient les ambiguïtés de conception, favorisent une communication structurée, préviennent des erreurs coûteuses, gèrent les modifications en cours d’œuvre, coordonnent les disciplines impliquées et protègent légalement toutes les parties.
Quelle est la différence entre RFI, RFP, RFQ et RFT ?
RFI est une demande d’informations ;
RFP est une demande de proposition ;
RFQ est une demande de devis ;
RFT est une demande d’offre lors d’un appel d’offres.
Chacune sert à des moments et avec des objectifs différents dans le cycle d’un projet.
Quels sont les principaux types de RFI dans le secteur de la construction ?
Les principaux types de RFI incluent : demandes d’informations générales, clarifications sur des documents contractuels incohérents, ambiguïtés dans les rôles, questions logistiques, clarifications de conception, conditions du site, propositions de remplacement de matériaux et gestion des interférences et des conflits.
Comment gérer les incohérences entre les dessins et les spécifications techniques ?
Grâce à une RFI, l’entreprise peut signaler des différences entre les documents graphiques et les spécifications techniques. Le concepteur fournira des clarifications ou des documents mis à jour pour éviter des erreurs lors de la réalisation.
Quand utilise-t-on une RFI pour remplacer des matériaux prévus au projet ?
Une RFI peut être utilisée pour proposer des matériaux alternatifs en cas de difficultés d’approvisionnement, de coûts élevés ou pour obtenir des performances supérieures. Elle doit inclure des motivations techniques, une comparaison de performances et une documentation technique.
Comment une RFI peut-elle aider à gérer les interférences sur le chantier ?
Les RFI permettent d’identifier et de résoudre les interférences entre les éléments constructifs ou techniques, prévenant ainsi des retards et des conflits entre les travaux. La demande inclut la description de la zone, les parties impliquées, des preuves et des propositions de résolution.
Que contient une RFI bien formulée ?
Une RFI complète inclut une description claire du problème, le renvoi aux documents ou tableaux concernés, d’éventuelles images ou pièces jointes, et une proposition ou demande explicite de clarification.
Qu’est-ce qu’une RFI dans le secteur de la construction ?
Une RFI (Request for Information) dans le secteur de la construction est une demande formelle utilisée pour obtenir des clarifications ou des informations sur des aspects non clairs du projet, souvent pendant la phase de construction.
Quel est l’objectif d’une RFI ?
L’objectif principal d’une RFI est de résoudre des doutes ou des ambiguïtés dans le projet, facilitant une communication précise entre les parties impliquées et garantissant une exécution correcte des travaux.
Quand devrait-on utiliser une RFI dans le secteur de la construction ?
Une RFI est utilisée lorsque des doutes surgissent sur des dessins, des spécifications techniques, des matériaux, des conditions du site ou des phases de construction nécessitant des clarifications de la part du concepteur ou du client.
Qui peut soumettre une RFI ?
En général, la RFI est présentée par l’entreprise contractante, le directeur de chantier ou les sous-traitants. Cependant, toute partie impliquée dans la construction peut soumettre une RFI si nécessaire.
Quels sont les sujets les plus courants traités dans les RFI ?
Les RFI traitent souvent de clarifications sur des dessins, d’incohérences entre des documents, de détails constructifs manquants, d’alternatives de matériaux, d’accessibilité du site, d’interférences techniques et de séquences d’activités.
Pourquoi les RFI sont-elles importantes dans le secteur de la construction ?
Les RFI sont cruciales pour éviter des erreurs coûteuses, réduire les risques de litiges, améliorer la coordination entre les parties et garantir la conformité aux normes et réglementations du projet.
Que devrait inclure une RFI dans le secteur de la construction ?
Une RFI devrait inclure une description détaillée du problème, des références aux documents concernés, d’éventuelles pièces jointes, des images et une demande explicite de clarifications ou de propositions.
Comment une RFI se différencie-t-elle d’une soumission ou d’une variante ?
Une RFI sert à obtenir des informations, une soumission concerne l’approbation de matériaux ou de produits, tandis qu’une variante est une modification officielle du contrat qui peut affecter les délais ou les coûts.
Quel est le processus typique d’une RFI dans le secteur de la construction ?
Le processus standard comprend : identification du problème, rédaction de la RFI, envoi au concepteur ou au client, révision, réponse avec clarifications et mise à jour de la documentation si nécessaire.
Combien de temps faut-il généralement pour obtenir une réponse à une RFI ?
Les délais de réponse varient, mais idéalement, une RFI devrait recevoir une réponse dans les 3 à 7 jours ouvrables, selon l’urgence et la complexité du problème.
Quelles sont les meilleures pratiques pour rédiger et gérer les RFI ?
Parmi les meilleures pratiques : formuler des questions claires, inclure des références spécifiques, utiliser un langage technique mais simple, suivre chaque demande, fixer des délais et archiver correctement toute la correspondance.
Les RFI peuvent-elles influencer le calendrier ou le budget du projet ?
Oui, une RFI mal gérée peut entraîner des retards ou des augmentations de coûts si elle entraîne des modifications au projet ou ralentit l’avancement des travaux en raison d’un manque d’informations.
Comment le logiciel de construction peut-il aider à gérer les RFI ?
Le logiciel permet de centraliser les RFI, d’automatiser les notifications, de suivre les délais et les réponses, de générer des rapports et de garantir la traçabilité complète de la communication entre les parties.
Quels sont les risques d’une mauvaise gestion des RFI ?
Une gestion inadéquate peut entraîner des erreurs de construction, des litiges, une augmentation des coûts, des retards dans le projet et des problèmes de conformité technique.
Comment suivre et documenter efficacement les RFI ?
Il est important d’utiliser des outils numériques pour enregistrer chaque RFI avec la date, l’objet, l’expéditeur, le destinataire et la réponse reçue. Chaque communication devrait être sauvegardée dans un archive partagé et accessible.
