BibLus

Blog de conocimientos técnicos y software sobre arquitectura, ingeniería y construcción

  • BIM news
  • BIM objetos
  • BIM proyectos
  • BIM software
  • ES
    • Deutsch de_DEEnglish en_GBFrançais fr_FRPortuguês pt_BR
  • Click to open the search input field Click to open the search input field Buscar
  • Menú Menú
List List Menú
  • BIM en la construcción
  • BIM y diseño de edificio
  • BIM y Cálculo Estructural
  • BIM y Eficiencia energética
  • BIM y MEP
  • BIM y Facility Management
  • BIM e infraestructuras
  • BIM y formación
  • BIM y GIS
  • BIM y normativas técnicas
  • BIM y Obras
  • BIM y Presupuesto
  • BIM y Seguridad
  • CDE y plataformas colaborativas
  • Gemelo digital
  • HBIM
  • IFC y openBIM

Home » BIM en la construcción » Líneas de Balance en la Construcción: guía completa para una mejor planificación de proyectos

Líneas de Balance en la Construcción: guía completa para una mejor planificación de proyectos

Las Líneas de Balance en la Construcción son una herramienta de gestión de proyectos de construcción centrada en la secuencialidad de las actividades del proceso. Aquí tienes una guía completa

Editorial Team / junio 13, 2025

La gestión de proyectos en la construcción es un proceso de organización de todas las fases de un proceso constructivo, garantizando que se lleve a cabo dentro de plazos, costes y estándares de calidad.

En el campo de la gestión de proyectos en la construcción existen numerosas técnicas para gestionar el ciclo de vida de un proyecto y entre ellas no podemos dejar de mencionar las Líneas de Balance (LOB), de amplio uso cuando es posible descomponer el proceso en múltiples actividades y secuencias repetitivas.

En este artículo intentamos proporcionar un panorama completo para la comprensión de las LOB y aprenderemos cómo aplicarlas a nuestros proyectos y cómo las herramientas BIM pueden integrar la planificación de las LOB.

Índice

  • ¿Qué son las Líneas de Balance (LOB)?
  • Principios fundamentales de la LOB en la Construcción
  • ¿Cómo implementar las Líneas de Balance en los proyectos de construcción?
  • Pasos para implementar las Líneas de Balance en tus proyectos
  • ¿Cómo las herramientas BIM pueden integrar la planificación de las Líneas de Balance en la Construcción?
  • FAQ – Líneas de Balance (LOB) en la construcción

¿Qué son las Líneas de Balance (LOB)?

Las Líneas de Balance, o Line of Balance, son un proceso de control y gestión utilizado en la construcción para recopilar, medir y presentar información relacionada con tiempos, costes y resultados, todos en relación a un plan o un proyecto específico.

Se aplica principalmente cuando es posible descomponer el trabajo en múltiples actividades laborales y secuenciales, que se representan a través de una única línea en un gráfico.

Se diferencia de un gráfico de barras que muestra la duración de una actividad particular, porque esta técnica muestra la velocidad con la que el trabajo debe ser realizado para cumplir con los plazos previstos, así como la relación entre una actividad o proceso y la actividad o proceso siguiente.

En el proceso de planificación de un proyecto, la elección siempre está influenciada por el tipo de proyecto y las necesidades.

Pero, ¿cuáles son las diferencias entre la técnica LOB y las otras técnicas de planificación tradicional? Descubrámoslo juntos.

LOB vs diagrama de Gantt

El diagrama de Gantt es un gráfico de barras horizontal que marca de manera secuencial las actividades a medida que avanza el tiempo, mostrando las relaciones y dependencias entre las diversas actividades.

Respecto a las LOB, el diagrama de Gantt representa una técnica de planificación mucho más rígida, que se aplica a actividades secuenciales y bien definidas.

Las LOB son mucho más flexibles, en cambio, con actividades que son repetitivas y precisamente por eso pueden variar a lo largo del tiempo.

Además, con el diagrama de Gantt se monitorean las actividades y su avance a lo largo del tiempo, mientras que con las LOB se monitorea la carga de trabajo.



Modelo 4D BIM con diagrama de Gantt

Modelo 4D BIM con diagrama de Gantt | usBIM.gantt

LOB vs CPM

El CPM (Método de la Ruta Crítica) es una herramienta de planificación y gestión de proyectos que se basa en la identificación del conjunto de actividades del proyecto que son críticas para cumplir con los plazos necesarios para la finalización de la obra. De hecho, la ruta crítica representa la más larga, es decir, aquella a través de la cual se emplea más tiempo.

Se comprende bien que el CPM en comparación con el LOB se centra en la variable temporal, el enfoque es la duración del proyecto y se utiliza en el momento en que se quiere concentrar en la planificación y el control del tiempo.

Principios fundamentales de la LOB en la Construcción

El principio fundamental de la LOB en construcción es la optimización de los flujos de transformación de la construcción dentro del proceso constructivo, buscando facilitar el control del desarrollo a través de las fases sucesivas.

La optimización es posible gracias a la identificación de la fase principal del proceso y del estado de finalización de la construcción: de este modo, los actores pueden mejorar los flujos relacionados con la gestión de las precedencias y, por lo tanto, satisfacer las necesidades reales del momento, tratando de eliminar la sobreabundancia de recursos en relación con los ritmos de producción.

La LOB se compone principalmente de cuatro fases:

  • definición del objetivo;
  • elaboración del programa;
  • monitoreo del estado de avance;
  • análisis comparativo entre el avance y el objetivo.

Es muy útil la aplicación de la LOB cuando se trabaja en procesos que podrían verse afectados por muchos imprevistos, predecibles o impredecibles. Esto se debe a que la LOB permite identificar inmediatamente los lugares de trabajo, las fases, el personal involucrado y la intensidad de los trabajos realizados y esto puede ser decisivo tanto para cuantificar los gastos incurridos (o por incurrir) como para retomar el trabajo incluso después de un tiempo.

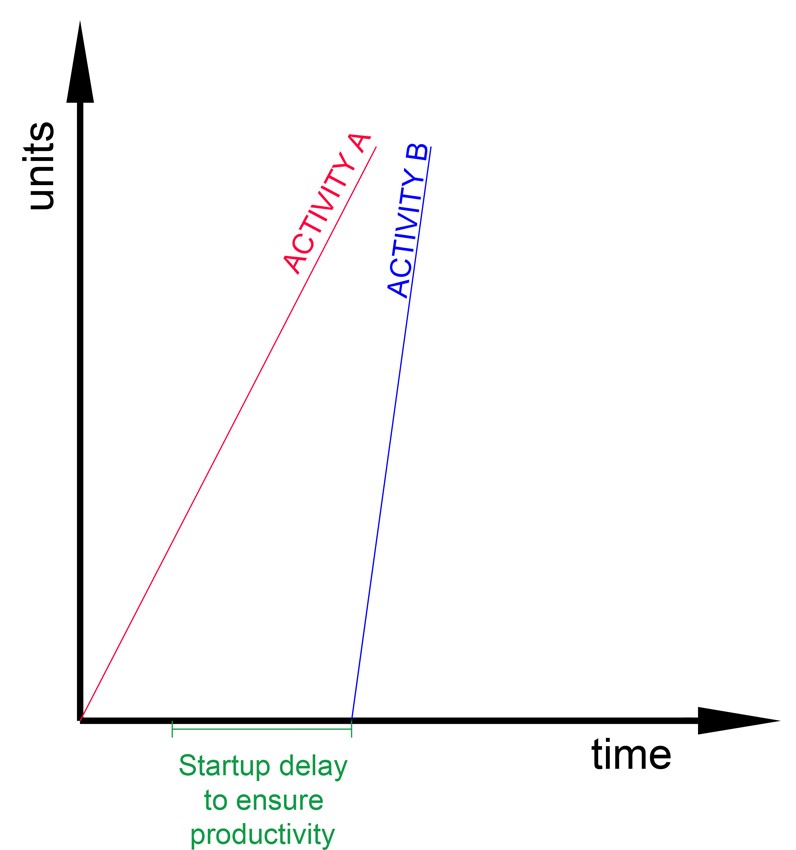

LOB en Construcción

LOB en Construcción

Ventajas de la implementación de las Líneas de Balance en la Construcción

Las ventajas del uso de la técnica LOB son:

  • una mejor comprensión de la cantidad de trabajo, que cada uno debe realizar en un momento particular;
  • una mejor eficiencia de la planificación, con ritmos precisos que permiten determinar concretamente la duración de cada fase de cada actividad;
  • una optimización de los recursos, en relación con las actividades laborales repetidas;
  • un mejor análisis para la optimización de tiempos y costes;
  • una mayor satisfacción del cliente, debido a las entregas puntuales;
  • una mayor facilidad en los cambios, en las actualizaciones y en los cambios de programación.

¿Cómo implementar las Líneas de Balance en los proyectos de construcción?

La implementación efectiva de las Líneas de Balance en los proyectos de construcción requiere un enfoque estratégico y bien estructurado.

El corazón de la LOB es el gráfico: en el eje vertical se indican las diferentes unidades físicas del proyecto (por ejemplo, pisos de un edificio, segmentos viales, apartamentos), mientras que en el eje horizontal se registran los tiempos.

Cada línea representa un equipo o actividad que progresa en el tiempo a través de las unidades físicas. La pendiente de la línea indica la productividad: cuanto más inclinada esté, más rápida es la actividad.

Para crear y actualizar un diagrama LOB, se puede utilizar:

  • software dedicados;
  • hojas de cálculo avanzadas;
  • integraciones con software BIM o ERP para automatizar los datos.

Ejemplo concreto: construcción de un edificio de 10 pisos

Supongamos que un proyecto prevé actividades repetitivas como:

  • realización de la estructura,
  • instalaciones eléctricas,
  • acabados.

Cada equipo debe completar un piso en 5 días. La LOB te permite:

  • visualizar cuándo cada equipo debe comenzar en cada piso;
  • entender si hay superposiciones riesgosas o espacios temporales vacíos (desperdicio);
  • adaptar ritmos de trabajo, previendo márgenes de recuperación en caso de retraso.

Una correcta implementación no solo se refiere a las actividades individuales, sino también a su interdependencia. Por ejemplo:

  • las instalaciones eléctricas pueden comenzar solo 2 días después de la estructura;
  • los acabados deben comenzar al finalizar las instalaciones, pero en varios pisos simultáneamente;
  • con la LOB es posible simular estos escenarios para obtener el flujo más eficiente posible.

Pasos para implementar las Líneas de Balance en tus proyectos

Para aplicar correctamente la técnica de las Líneas de Balance en un proyecto de construcción, es fundamental seguir una secuencia bien definida de actividades que van desde la planificación inicial hasta la visualización del flujo operativo a través de un diagrama. Aquí están los pasos clave para implementarla de manera efectiva:

  1. define desde el principio los objetivos del proyecto:
    establece con claridad los resultados deseados, el presupuesto, los recursos disponibles, los estándares de calidad y las restricciones temporales. Este es el punto de partida para cualquier representación precisa;
  2. descompón el proyecto en actividades:
    identifica las tareas que se repiten en el tiempo y en el espacio (por ejemplo, pisos de un edificio, módulos habitacionales, unidades productivas). Agrupa las actividades similares y ordénalas según su secuencialidad lógica;
  3. detalla cada actividad:
    para cada tarea, define: qué debe hacerse, qué recursos son necesarios, qué equipos estarán involucrados y cuál será la duración estimada. Considera posibles márgenes y variables de producción;
  4. estima la duración y las cantidades a realizar:
    asocia a cada actividad una duración y una cantidad específica (por ejemplo, 5 días para completar un piso). Esto será fundamental para representar correctamente las pendientes de las líneas en el gráfico LOB;
  5. define las dependencias entre las actividades:
    ordena las actividades según su precedencia. Por ejemplo, la instalación eléctrica puede comenzar solo después de la estructura, mientras que los acabados se inician después de las instalaciones.
  6. crea el gráfico LOB:
    en un eje vertical representa las unidades físicas (por ejemplo, pisos 1-10), en el eje horizontal los días de trabajo. Traza las líneas para cada actividad, con una pendiente que refleje el ritmo productivo.

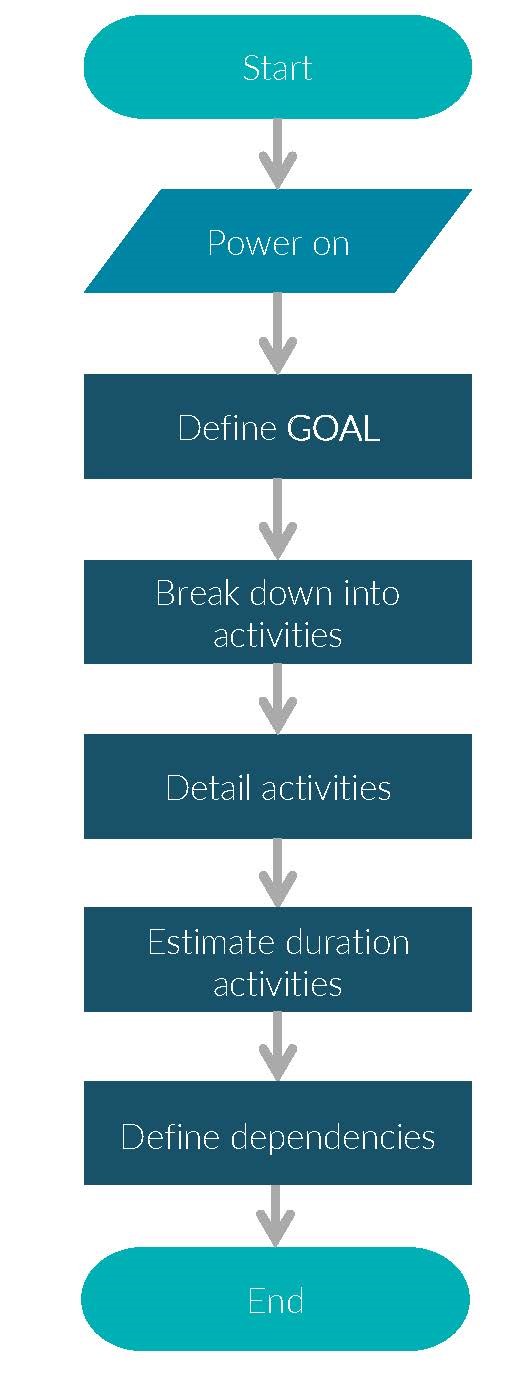

Pasos clave para implementar la LOB

Pasos clave para implementar la LOB

A partir de estos pasos básicos se puede pasar a crear materialmente la línea del tiempo con las etapas principales del proyecto y se puede proceder a monitorear los progresos respecto a lo previsto y, poco a poco, actualizarla.

¿Cómo las herramientas BIM pueden integrar la planificación de las Líneas de Balance en la Construcción?

Una planificación eficiente es esencial para proyectos de construcción sostenibles y los enfoques tradicionales a la planificación no lo hacen posible, careciendo de adaptabilidad, visualización e integración con las tecnologías modernas.

Para resolver estos problemas de planificación, causa principal de retrasos y aumentos de costes durante una ejecución, en las últimas décadas se ha estado buscando integrar este proceso con herramientas y software BIM.

Un software BIM de gestión de proyectos te permite optimizar el proceso de planificación de varias maneras:

  1. gestión óptima de la información, gracias al uso de modelos BIM adecuados al nivel de detalle requerido;
  2. colaboración optimizada, trabajando cómodamente en línea en proyectos de construcción puedes colaborar en tiempo real con los equipos de diseño, ejecución y mantenimiento a través de chat y reuniones en línea;
  3. gestión de la ejecución del proyecto, dividiendo el proyecto en más actividades es posible comprender mejor el desarrollo real de la ejecución;
  4. control de tiempos y costes, durante el diseño de la obra generalmente se prevén tiempos y costes necesarios, pero durante la ejecución te será muy útil controlar actividad por actividad los tiempos y los costes reales;
  5. automatización de procesos, conectando tu LOB al modelo BIM, a medida que varía el proyecto, automáticamente cambiarán las fases y la secuencialidad de las mismas.

Para aprovechar al máximo el potencial de la Línea de Balance, pide más información sobre el software BIM para la gestión de proyectos: te permitirá planificar, controlar y adaptar cada fase de tu proyecto de manera más inteligente, rápida y efectiva.

FAQ – Líneas de Balance (LOB) en la construcción

¿Qué es la Línea de Balance (LOB) en la gestión de proyectos de construcción?

La LOB es una técnica de gestión y control de proyectos que permite representar gráficamente el avance de las actividades en relación con el tiempo y la posición física. Es particularmente útil en proyectos con actividades repetitivas, como edificios de varios pisos, módulos habitacionales u obras lineales. Permite visualizar el flujo de trabajo y monitorear la eficiencia operativa en tiempo real.

¿En qué se diferencia la LOB de técnicas como el diagrama de Gantt o el CPM?

Respecto al diagrama de Gantt, la LOB es más adecuada para actividades repetitivas y se centra en el ritmo productivo y la carga de trabajo, no solo en la duración de las actividades. A diferencia del CPM, que identifica la ruta crítica basada en la duración total, la LOB destaca la interacción entre las fases del proyecto en relación con el espacio y el tiempo.

¿Cómo se implementa la LOB en un proyecto de construcción?

Para implementar la LOB es necesario:

  • definir claramente objetivos y recursos;
  • descomponer el proyecto en actividades repetitivas;
  • detallar cada trabajo y estimar su duración y cantidad;
  • representar todo en un gráfico donde las líneas indican el avance de los equipos en relación con el tiempo y el espacio.

¿Qué representa el gráfico LOB y cómo se lee?

El gráfico LOB tiene dos ejes: el vertical indica las unidades físicas del proyecto (ej. pisos), mientras que el horizontal representa el tiempo. Las líneas indican el avance de las actividades. La pendiente muestra la productividad: cuanto más inclinada, más rápida es la actividad. Permite identificar superposiciones, ralentizaciones y cuellos de botella.

¿Cómo pueden los software BIM apoyar la LOB?

Los software BIM permiten integrar la planificación LOB con:

  • gestión optimizada de la información;
  • colaboración en tiempo real;
  • control detallado de tiempos y costes;
  • automatización del proceso: los cambios en el proyecto actualizan automáticamente las fases en el diagrama LOB.



usBIM.project
usBIM.project
Compartir esta entrada
  • Compartir en Facebook
  • Compartir en X
  • Compartir en WhatsApp
  • Compartir en LinkedIn
  • Compartir por correo
Newsletter BibLus

Artículos Relacionados

    agosto 27, 2026

  • BIM y VR: Cómo está transformando el mundo de la construcción


  • julio 23, 2026

  • BIM y SROI: midiendo el valor social de construcciones e infraestructuras


  • julio 22, 2026

  • BIM y renders: ¿una ventaja para la arquitectura?


  • julio 22, 2026

  • ¿Qué es el IoT en el BIM?


logo biblus Noticias y conocimientos sobre la industria AEC y BIM Suscríbete a nuestra newsletter
Síguenos en
  • Facebook
  • YouTube
  • Linkedin
News
  • BIM y diseño de edificio
  • Obras
  • Eficiencia energética
  • Presupuesto y contabilidad
  • Facility Management
  • GIS
  • HBIM
  • Infraestructuras
  • MEP
  • Seguridad
  • Cálculo estructural
  • Normativas Tecnicas
  • Formacion
  • BIM en la construcción
  • Noticias sobre BIM
  • Ejemplos de proyecto BIM
  • CDE y plataformas colaborativas
  • Gemelo digital
  • IFC y openBIM
Desplazarse hacia arriba

ACCA software S.p.A. - VAT Reg.Nr. IT01883740647
Contrada Rosole 13 - 83043 BAGNOLI IRPINO (AV) - Italy - email: info@accasoftware.com - tel. +34 910 603040 | +34 961163858
Copyright © 2024 - ACCA software - Todos los derechos reservados - v. 9.2.0.128
Condiciones de uso y Aviso legal - Política de Privacidad
▲
